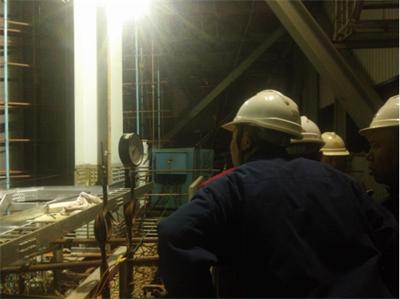

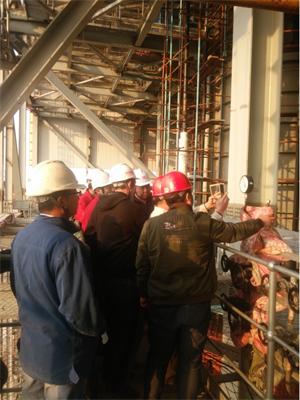

我公司承建的同煤朔南项目一期2×350MW机组1# 锅炉整体水压试验于2017年03月15日 09时开始进行,锅炉满水后开始升压,10:45一次汽水系统升压至系统工作压力25.4MPa,停止升压泵,稳压、检查各承压部件,检查20分钟,没有压降,并且各部件没有异常;13:45当系统压力升至过热系统试验压力41.25MPa时,停泵,在该压力下保持20分钟,没有压降,缓缓打开锅炉一次汽系统疏水门。16:45降至工作压力25.4MPa,对锅炉一次汽系统进行全面检查,检查20分钟,压力保持不变,确认水压试验合格后开始泄压,18:27当压力降至1Mpa时,逐路对包墙疏水、水冷壁排污、省煤器放水、取样、减温水等管道进行带压冲洗。系统带压冲洗后。19:00压力降至0Mpa;二次汽水系统于2017年03月15日17时开始进行,17:35升至再热系统工作压力4.4MPa,停止升压泵,稳压、检查各承压部件,检查20分钟,没有压降,并且各部件没有异常,继续进行再热系统超压试验,18:29当压力达到再热系统试验压力即7.725MPa时,停泵,关闭升压泵出口及二次汽升压阀门,在该压力下保持20分钟,没有压降,再热系统进行降压,19:23压力降到工作压力4.4MPa,停止降压,进行全面检查,检查20分钟,压力保持不变,确认水压试验合格后开始泄压,19:54当压力降至1 Mpa时,逐路对系统疏水、取样、减温水等管道进行带压冲洗。系统带压冲洗后,20:00压力降至0Mpa。至此,1号锅炉水压试验圆满结束。
1号锅炉水压试验的一次成功,是对锅炉制造质量和安装质量进行的一次完美检验,是我公司全体干群克服困难、齐心协力、夜以继日奋战的结果。这一重大里程碑节点的完成,不仅标志着公司已按期完成了全部节点任务,更标志着1号锅炉本体安装、受热面系统管道的焊接工作已全部完成,开始全面进入本体保温和锅炉酸洗工作阶段,为后续的锅炉吹管、试运等工作的顺利开展与机组按期投产发电奠定了重要基础。
