哥伦比亚项目部全体职工决心战胜酷暑,向着既定目标发起冲刺!发布者:本站 浏览次数:次
日前,由我公司承担的哥伦比亚项目300MW机组全厂设备安装已进入关键期,继近日完成的汽机扣缸,日前锅炉酸洗、吹管以及厂用带电在即!为了确保工程按计划并网发电、竣工移交目标的实现,总承包方与我方双方充分本着合作共赢、有利工程进度、确保投产目标的意愿,再次签订了考核责任目标书。该目标书,共分汽轮发电机二次灌浆完、输煤栈桥打通系统完成、烟风道系统完成、除尘系统完善、厂区管架安装完成、除氧给水系统打通完善、完成锅炉酸碱洗、汽机氢气及油系统完成、化学制出合格水、完成锅炉吹管、机组并网发电以及机组72小时性能考核等共计12个考核节点,节点明确了完成的时间,主要责任单位以及辅助配合单位、责任人等,可操作性强,全体职工决心战胜酷暑,向着既定目标发起冲刺!

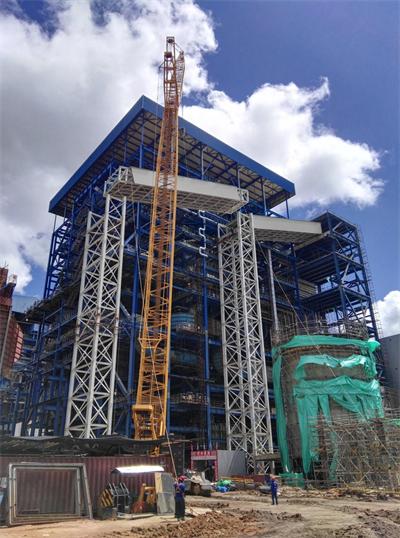

正在吊装中的输煤栈桥

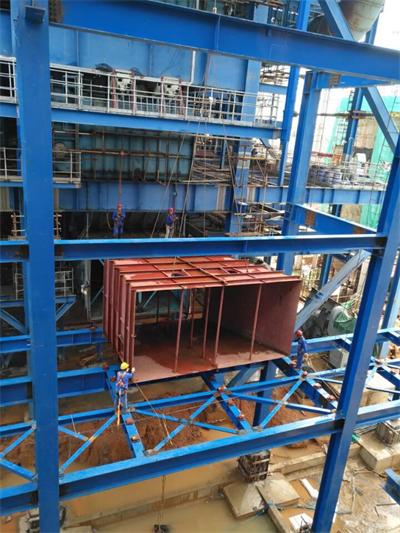

正在进行中的前烟道安装

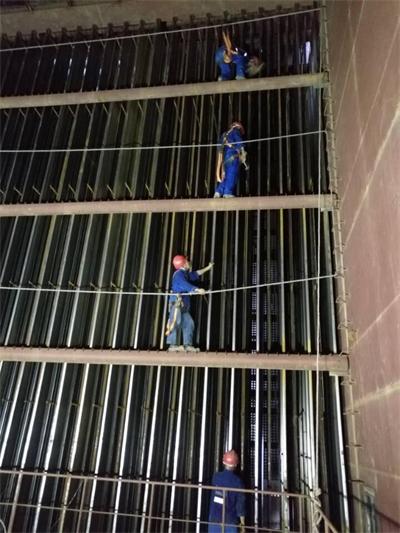

正在校正中的电除尘阴、阳极板

DCS电子间接线
