山西泰肥建设集团有限公司承担的哥伦比亚G3.2机组顺利完成锅炉蒸汽吹管发布者:本站 浏览次数:

哥伦比亚当地时间2018年1月20日下午16:49分,我公司承担建设的300MW机组锅炉蒸汽吹管顺利完成,为下一步机组冲机争取了宝贵的时间。

锅炉蒸汽吹管工作是火力发电机组的重要节点,其目的是为清除在制造、运输、保管,安装过程中残留在热力系统中的杂物和氧化物,提高机组的安全性和经济性,保证蒸汽管道的清洁度,改善运行期间的蒸汽品质,确保汽轮机组的安全运行,本次高温烘炉和吹管同时进行,吹管采用稳压吹扫,降压打靶,按照过热器与再热器串联方式进行,吹管范围包括锅炉过热器、再热器及主蒸汽、再热热段管道及冷段管道等系统。

本次吹管在临时管道的安装中,班组施工人员加班加点赶进度,稳抓质量、安全,保证了节点的顺利进行,本次焊口100%检测,吹管全过程无泄漏、无设备损坏,人员到位及时,配合默契。

此次吹管全过程,我项目部精心组织、统筹安排,项目领导不间断轮班日夜坚守现场,各专业技术骨干与总包方、监理及调试单位密切配合,及时发现并快速有效完善闭环吹管过程中的缺陷和问题,全体员工一鼓作气,发扬连续作战的工作作风,项目部重点区域设置警戒隔离,区域安全防护措施、以及区域安全标识,注重区域文明施工。锅炉房、汽机房等区域都拉设了安全警戒线并派专人轮流值班负责巡检,防止非运行人员尤其是当地土建人员误入,确保了吹管期间的安全。

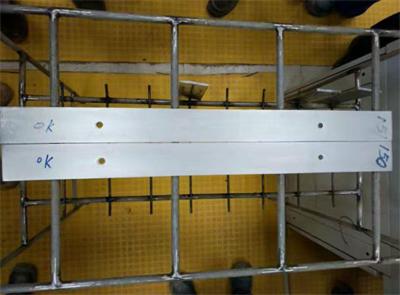

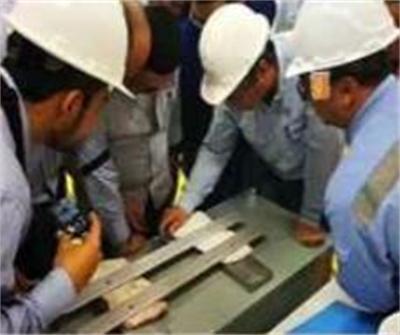

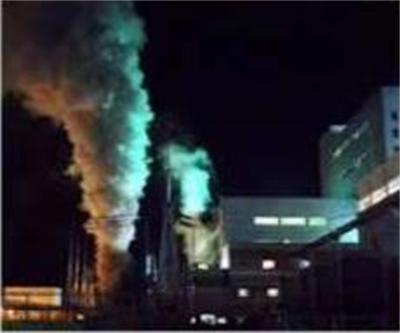

此次锅炉蒸汽吹管分三个阶段进行,1月13日上午9:51 分A3油枪点火,相继A1、A4、A2点火,锅炉点火一次成功,按照烘炉曲线进行升温,炉温达250度时,烘炉开始,至14日早8:00时,温度达到350度计时开始,当天21:00时炉温升至540度,到22:26分锅炉第一次试吹开始,压力达1.99兆帕,床温达555度,后锅炉经过升温、升压、暖管、试吹等一系列工作完成后,吹管工作按预定工序和规范要求,1月15日凌晨3:09分,第一次吹管正式开始,为配合高温烘炉以及节约吹管成本,我方全力以赴保证在第一阶段就启动了投煤粉吹管,到16日第一阶段吹管结束;第二阶段吹管17日晚22:19分开始锅炉点火,到19日早6:47分完成第二阶段吹管;第三阶段吹管,从20日凌晨3:53分锅炉点火开始,并于20日早6:53分开始第三阶段正式吹扫,在三个阶段的吹管过程中,吹管压力保持在4.5兆帕左右,期间最高压力6.5兆帕左右,主汽温度420摄氏度,第88次开始加靶板,加靶吹至第150、151时,最终在GECELCA业主、BV—TC监理、川调、东方汽轮机厂家等多方见证下连续两次吹靶,靶板冲击斑痕粒度和斑痕数等主要指标均优于规范要求,标志着锅炉吹管重要节点的完成,时间定格在2018年1月20日16:49分。

我公司哥伦比亚项目团队,决心以此为契机,乘势而为,为早日实现机组投产发电目标再接再厉。
