永清县生活垃圾焚烧发电厂项目余热锅炉水压试验一次成功发布者:本站 浏览次数:次

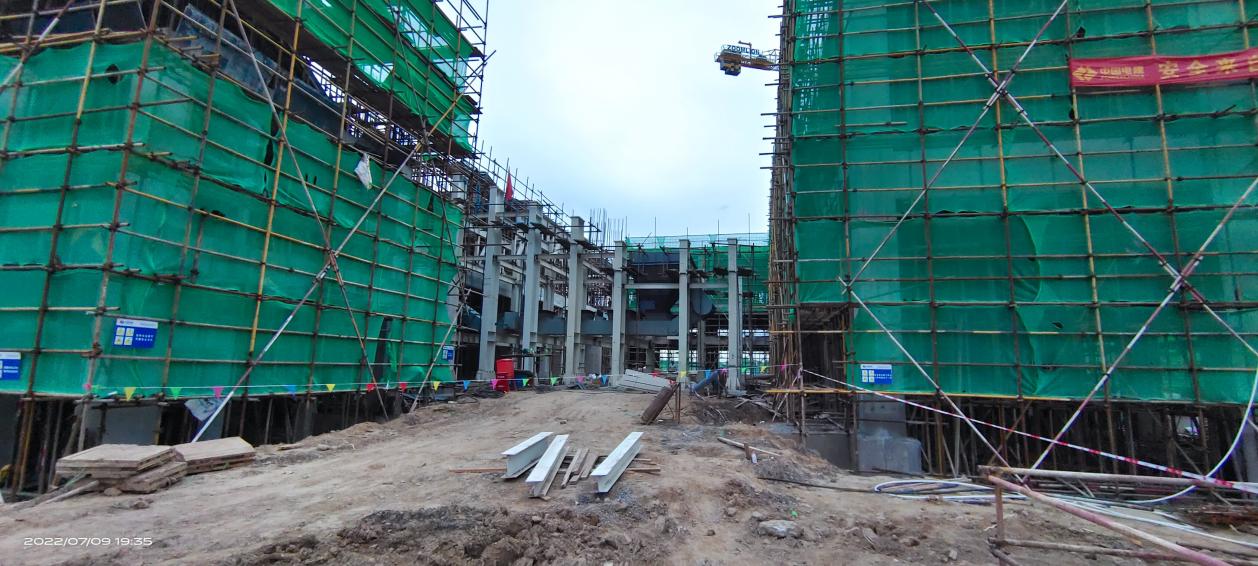

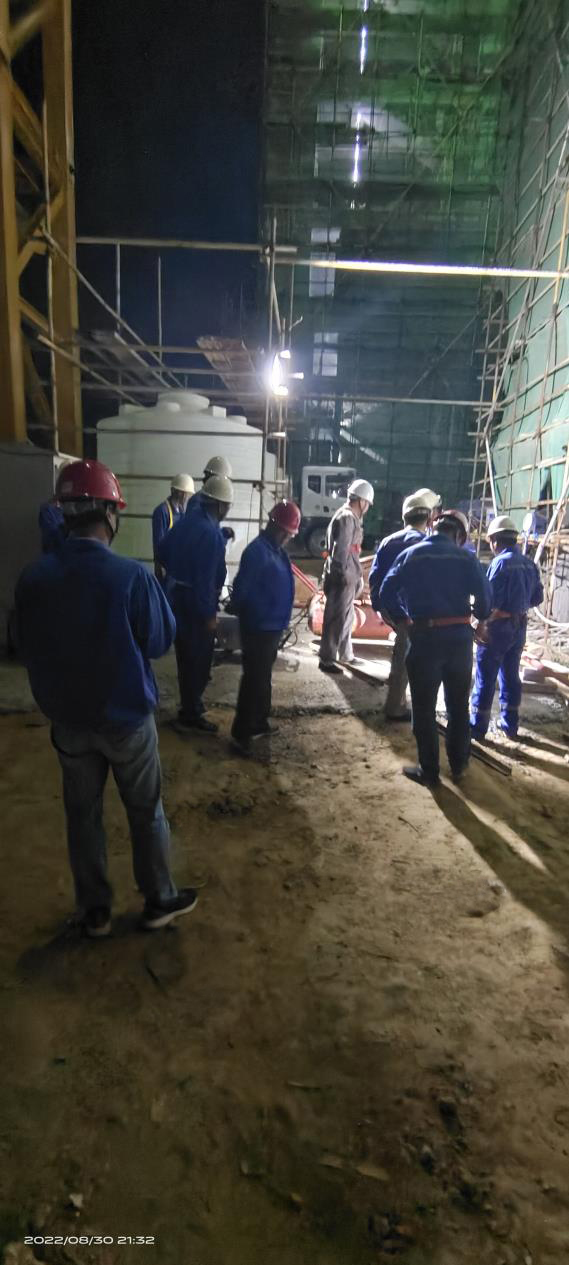

8月31日15时47分,我公司承担的永清县生活垃圾焚烧发电项目2#余热锅炉水压试验一次成功,标志着2#余热锅炉本体安装工作进入收尾阶段,为余热锅炉筑炉工作顺利实施奠定了坚实的基础。

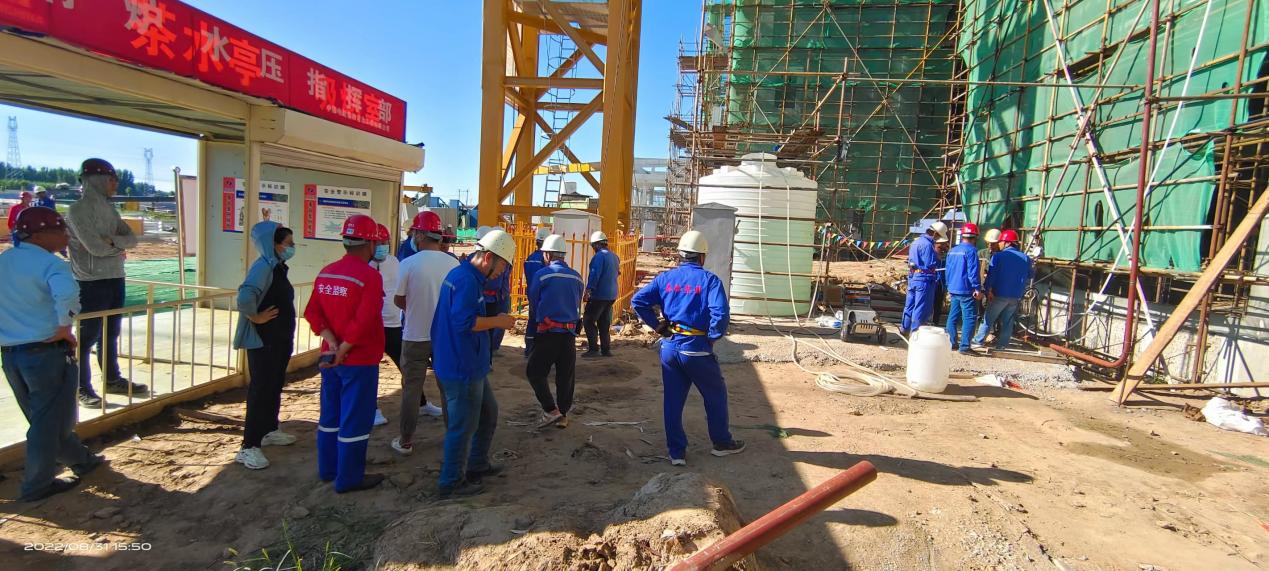

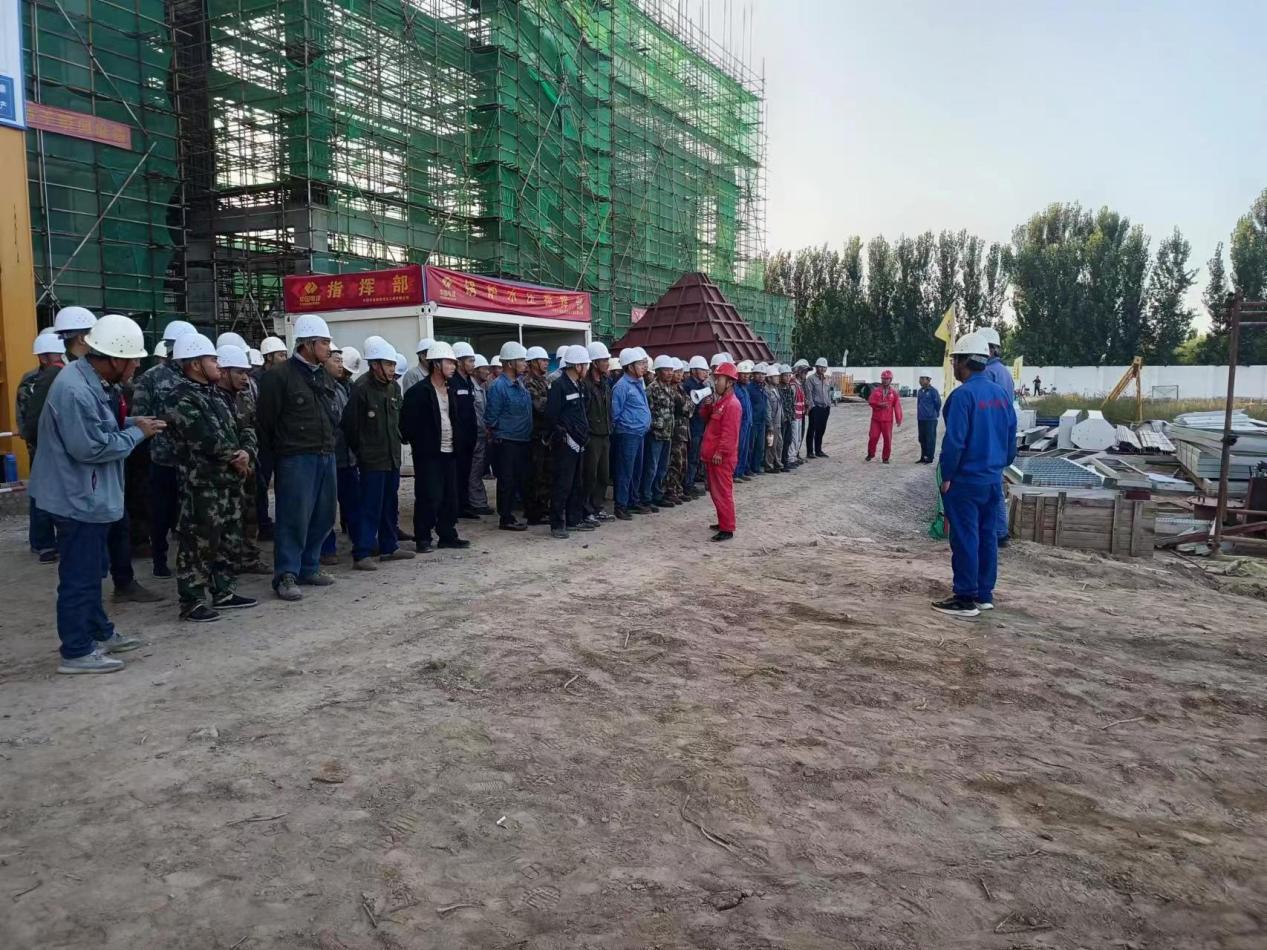

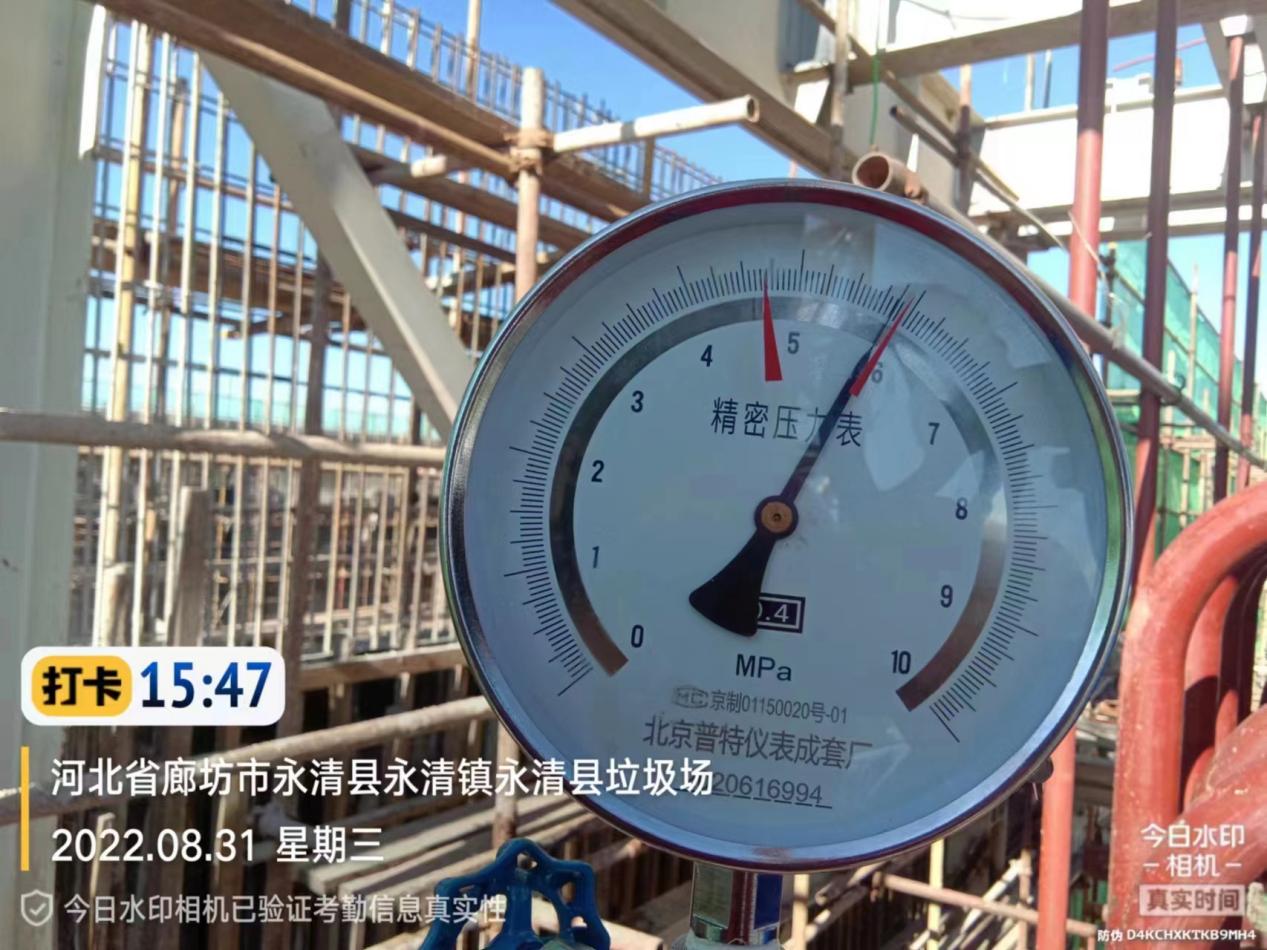

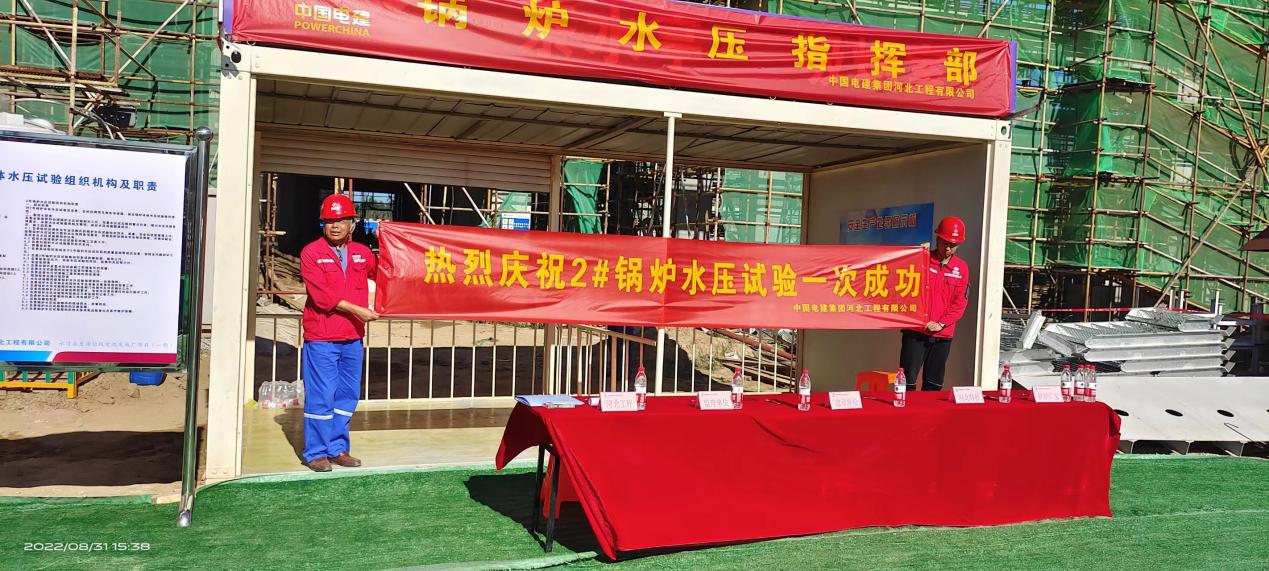

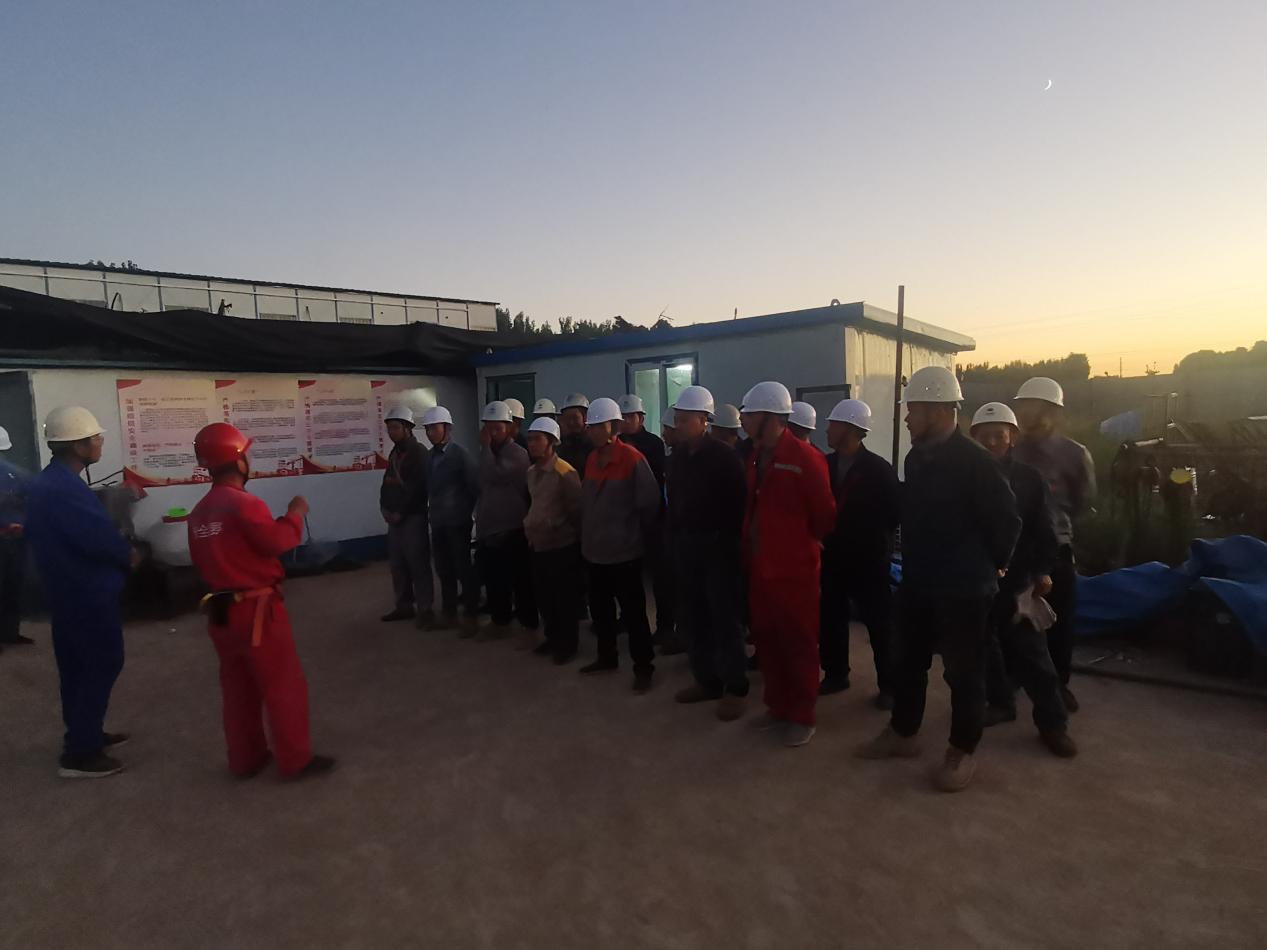

我公司是在今年的6月20日进入施工现场的,7月3日开始吊装第一钩,总焊口数3815道,在余热锅炉安装过程中,我项目部克服了施工场地狭小、疫情管控严格带来的人员调动难度大等诸多不利影响,公司委派施工经验丰富的项目经理任职,公司肖海平总经理及生产负责人安波不间断进驻该现场监督指导,持续加强项目安全管理、质量管理和文明施工管理,平稳有效推进了项目工期。在余热锅炉水压试验前夕,公司肖总亲自坐镇指挥,运筹帷幄,成立了项目部领导小组,确保了余热锅炉水压试验组织有力、实施有序。水压试验全程严格遵照水压试验方案,余热锅炉汽包设计压力4.7MP,试验压力5.88MP,压力测试稳定,符合规范要求,标志着余热锅炉水压试验一次成功,得到了业主方、甲方、监理方的一致认可和好评。
