砥砺奋进中的山西泰肥 ——各项目年终施工盘点(五)发布者:本站 浏览次数:

(五)永清项目

我公司今年6月20日进驻永清现场,进驻初期承揽了两台余热锅炉的安装,该生活垃圾焚烧发电项目,为光大环保自主研发的多级焚烧炉排,该焚烧炉的燃烧系统主要由给料斗和溜槽、给料炉排、焚烧炉排、液压系统、油燃烧器系统、燃烧空气系统和出渣系统等若干辅助系统组成,最终实现把垃圾转化为能量的一个复杂的物理化学反应过程。其生活垃圾焚烧炉排安装于锅炉钢结构上,即焚烧炉支撑钢结构与锅炉部分钢结构共用,焚烧炉构架总重83.247吨,每台炉焊口总数3815道,连同疏水小管近4000余道。

经过紧张的筹备,7月3日开始吊装2#余热锅炉第一钩,为确保工期,保证安装质量和施工安全,以项目经理为首的班子成员前期认真组织技术人员认真熟悉生活垃圾焚烧炉排炉的有关图纸、技术要求、说明书等技术文件,了解炉排结构特点和安装技术要求,重点了解吊装过程中存在的主要危险点源,施工过程中我项目部克服了施工场地狭小、疫情管控严格带来的人员调动难度大等诸多不利影响,公司生产负责人安波不间断进驻该现场监督指导解决该项目施工中面临的实际问题,都极大有效的推进了项目进程,锅炉水压前夕,公司总经理肖海平更是亲自坐镇指挥生产,和项目经理及班子成员一道制定详细施工计划,细化到每一位焊工一天要完成多少道焊口,并为此专门成立了“抢焊口、保水压”突击队,一时间在采取必要安全防护措施的前提下,整台锅炉上上下下全面开花,处处是铁工忙碌对口和焊工忙碌施焊的身影,弧光照耀,火花飞溅。近一个月的时间,施工现场的锅炉厂房每到夜晚用“不夜城”来形容毫不为过!经过近一个月艰苦卓绝的奋战,2#锅炉水压于8月31日一次试压成功,水压试验全程严格遵照水压试验方案,压力测试稳定,符合规程规范要求,得到了业主方、甲方、监理方的高度认可。日前他们又转战1#余热锅炉吊装,预计20日即可完成锅炉钢架吊装,并具备汽包吊装条件,这也标志着1#锅炉受热面组合吊装即将全面展开。

宝剑锋从磨砺出,梅花香自苦寒来。在我们这种敢打敢拼、迎难而上的工作作风和忘我精神的感召下,在我方超强执行力及其综合实力的印证下,我方再次中标了该项目的汽机本体及其附属系统设备的安装,接此任务,我公司迅速组织专业人员进驻现场,我们深知汽轮机安装精度要求之高和它在整个电厂运行中的重要性,因而我们始终怀有敬畏之心,工作认真踏实,不敢有丝毫的马虎,从最初的基础检查划线、凿垫铁面,到台板的安装、再到定子就位找正和穿转子等等,每一步都做到了极致,上一环节不符合规程规范要求的绝不能流入下道工序,

功夫不负有心人,经过1个半月紧张精心的施工,10月17日,业主、总包方河北一公司以及监理单位等检查组一行对我公司安装的汽轮机轴系中心进行了复查,经过细致检查,专家组一致认为,永清项目汽机扣盖前组织机构健全、本体安装完成,设备监造、安装、资料齐全,抽测数据与施工记录相符,符合质检大纲的要求,审查合格,可以进入扣缸环节。

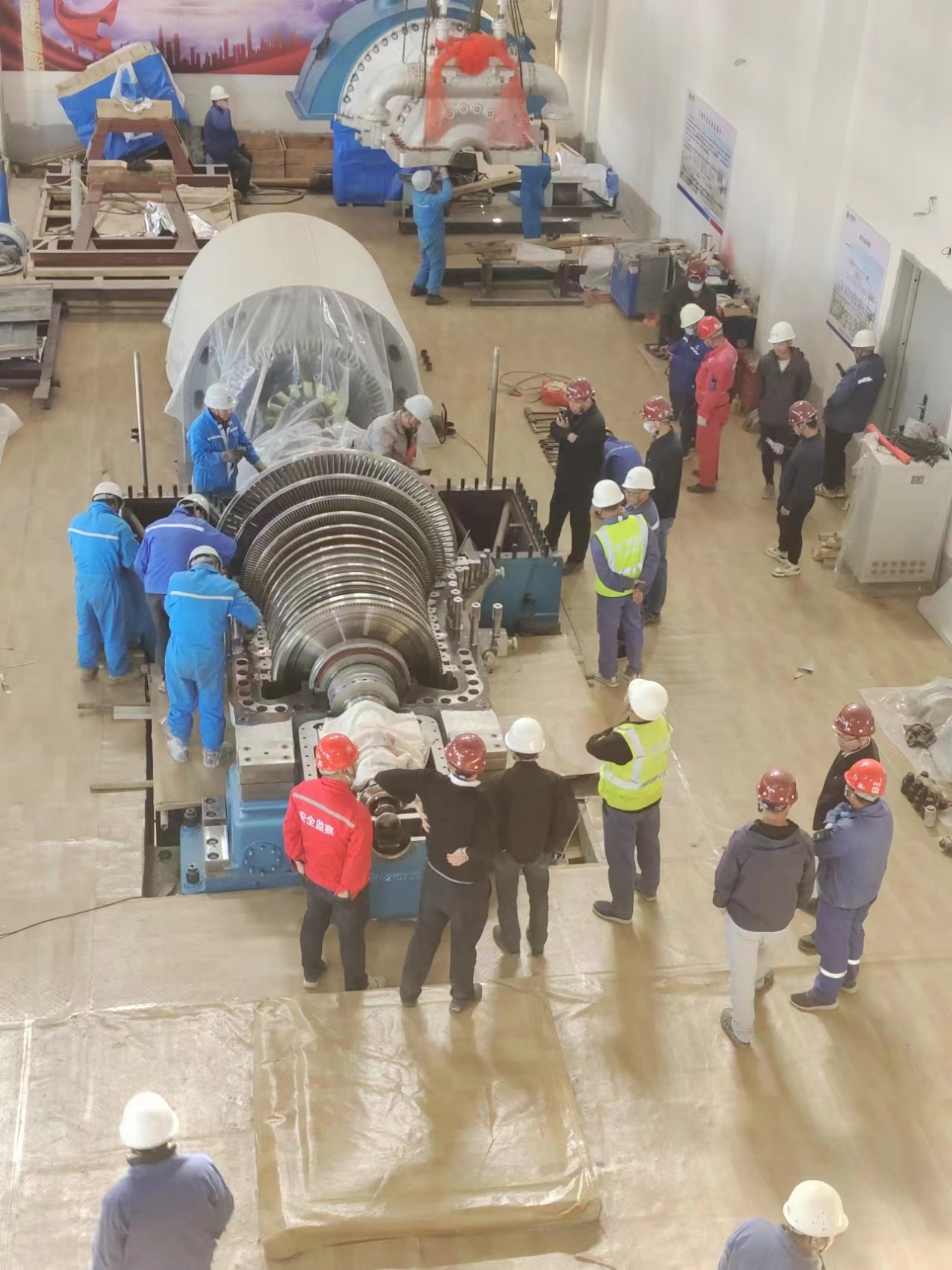

17日11时36分,在大家共同努力和见证下,永清项目汽轮机扣缸工作一次成功,整个扣缸过程安全、质量受控。汽轮机扣缸工作的顺利完成,为永清工程顺利投产打下了坚实的基础,也为助力垃圾清洁能源的发展再添新功。

雷打不动的班前交底会

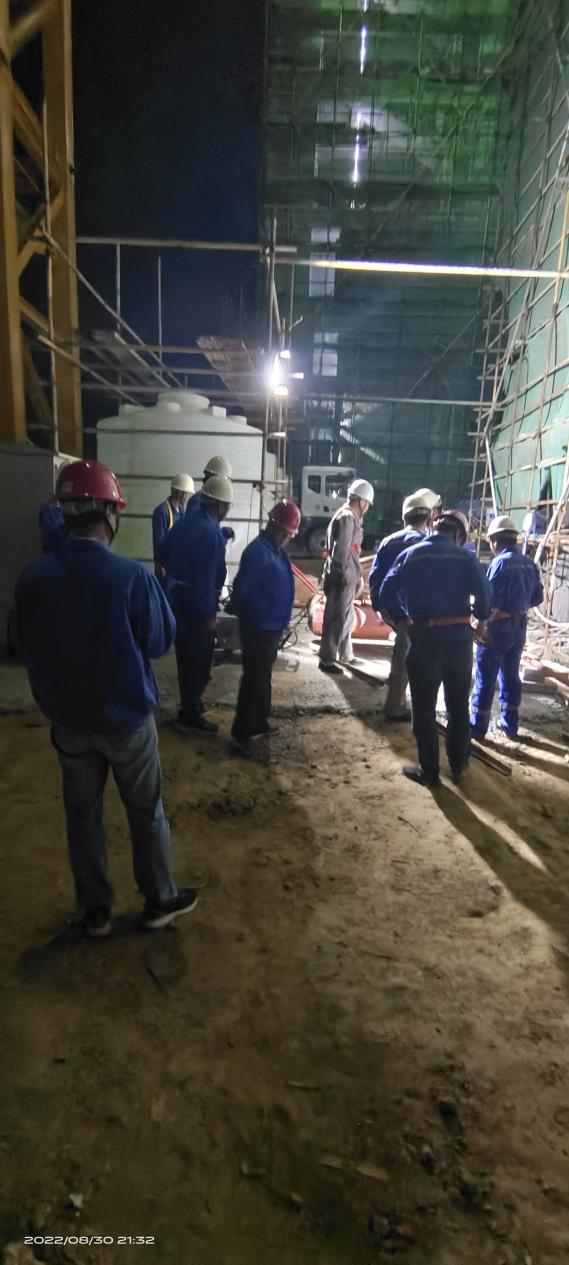

夜间加班期间安全技术交底

吊装中的2#炉

肖总亲临现场指挥生产(水压前的风压试验)

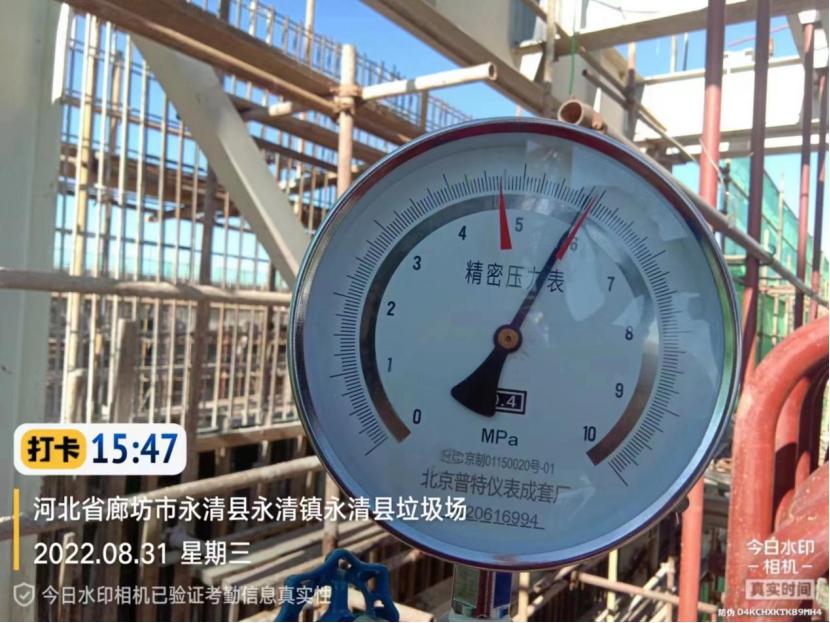

水压试验现场

2#炉水压试验定格瞬间

1#炉水冷壁组合现场

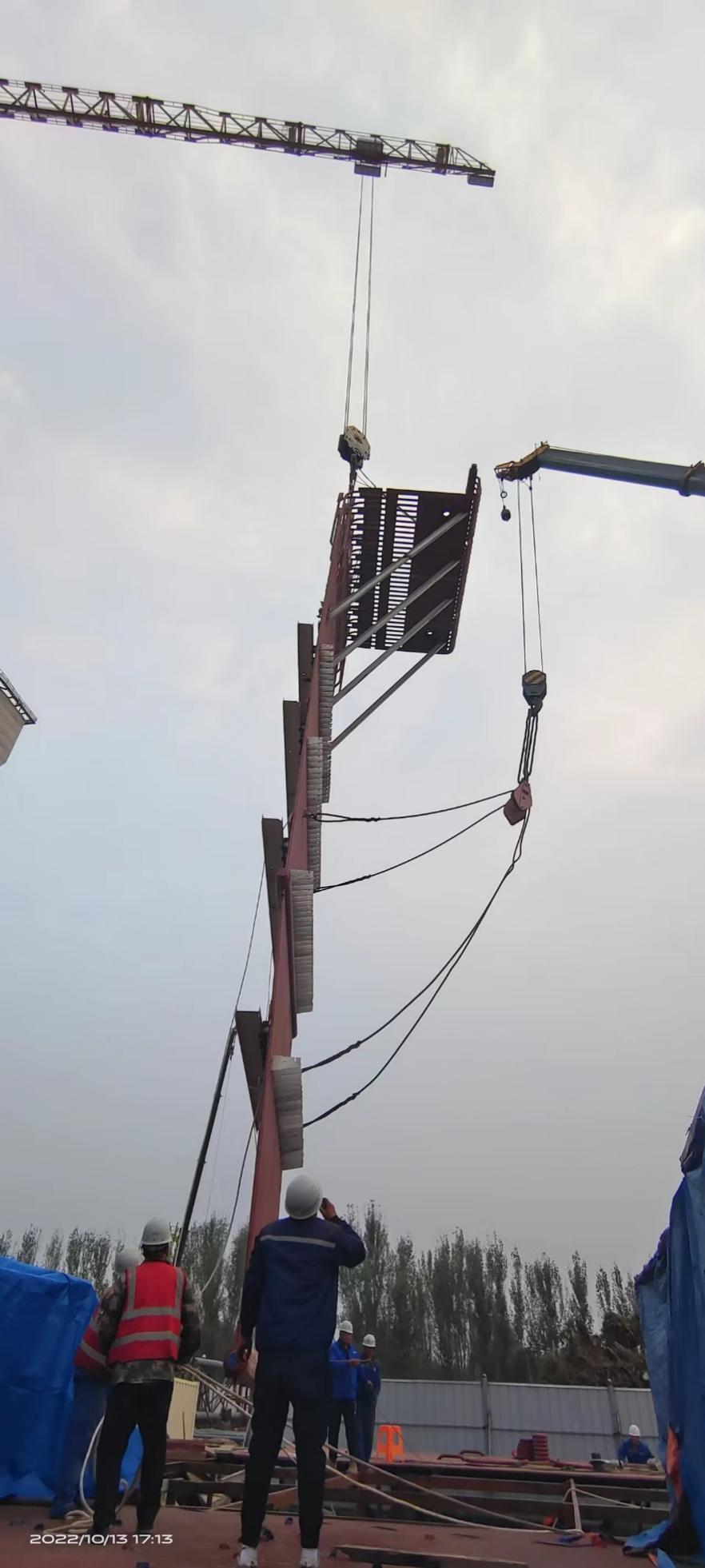

1#炉水冷壁抢装中

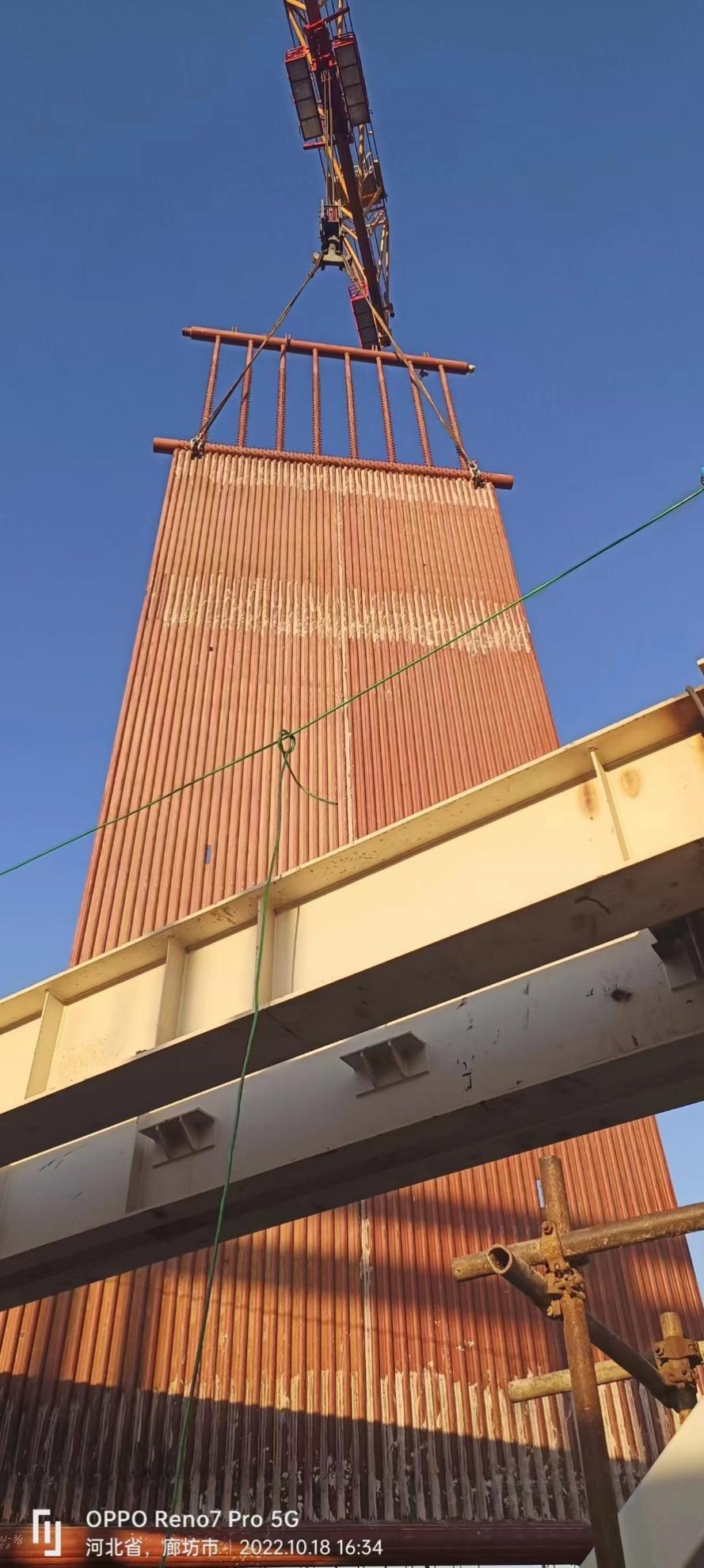

1#炉后水吊装

汽轮机穿转子

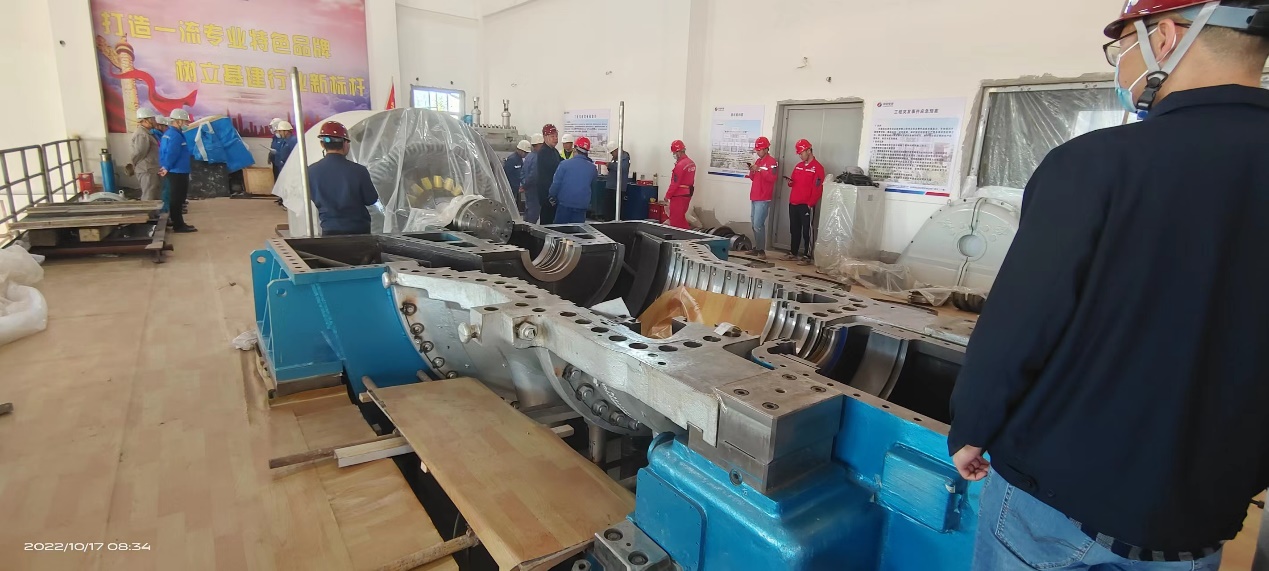

扣盖前的自检

检查组在进行扣缸前的复查

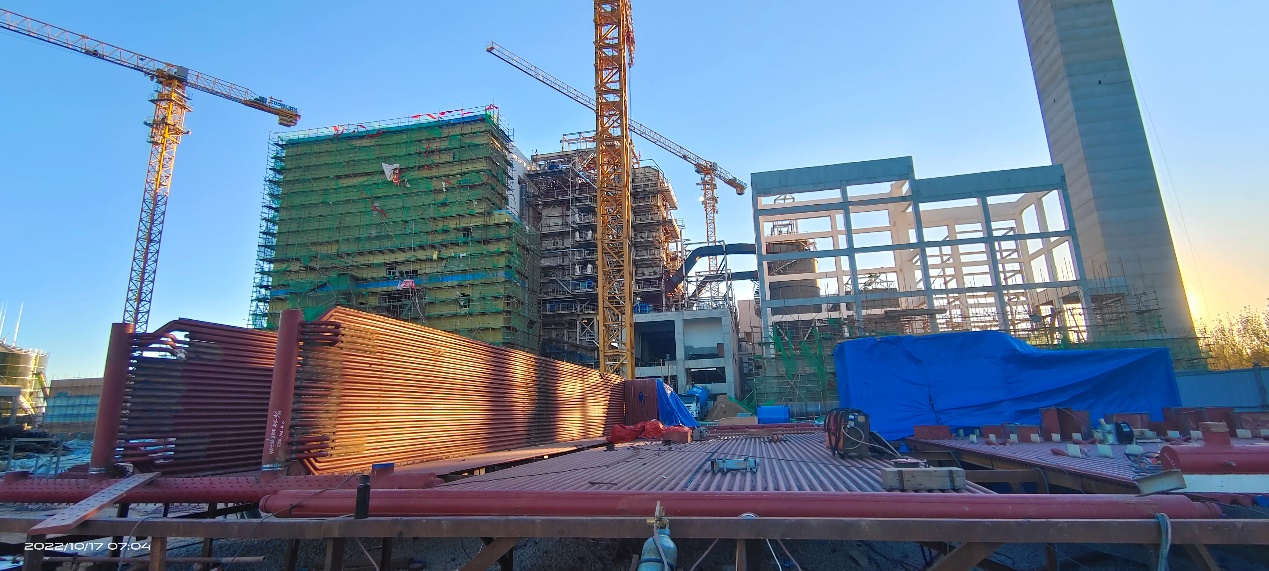

2#炉钢架开吊初期(狭小的施工场地)
