砥砺奋进中的山西泰肥 ——各项目年终施工盘点(七)发布者:本站 浏览次数:

(七)中煤项目

2022年10月25日晚17:06分,中煤平朔项目现场,随着指挥员的一声哨响,最后一品大板梁缓缓吊起,至此我公司承接的中煤平朔安太堡 2×350MW 低热值煤热电站 2# 机组锅炉将顺利实现大板梁吊装,这标志着该工程#2锅炉钢结构主体安装已基本完成,并将顺利进入锅炉受热面安装阶段,这是锅炉安装重要的里程碑节点。

作为工程的重要环节之一,锅炉大板梁安装工作难度大、技术含量高。为确保大板梁吊装工作的顺利完成,公司总经理肖海平国庆期间就进驻现场和项目人一道研究吊装方案,考虑到现场的实际情况,最终确定由现有的80吨平臂吊与500吨履带吊抬吊安装,80吨平臂吊现有高度不够需顶升至96米,急需标准节和附着架,但发货地和现场又都因为疫情在静默管制中,一面多方寻找解决途径,一面对吊装方案中的技术方案和安全措施进行细化再细化,反复对相关人员、对作业条件和安全控制措施进行检查再检查,一面在加紧后续受热面的组合吊装,努力为下一步工作赢得时间。15日榆次调运的标准节刚一到场,现场立即安排专人24小时抢装,22日具备首吊条件,历经4天,全体施工人团结奋战,吊装过程中,指挥人员信号准确、步骤清晰,操作人员协调一致、配合默契,各级管理人全过程旁站、监督,确保了大板梁吊装的顺利完成。

回首来路,3月21日我公司所属该项目完成25吨平臂吊基础浇注、钢架基础交安凿毛......,正当一切准备就绪开干之时,接到通知工程暂停(受疫情影响设备无法保证),直到6月12日项目复工,6月13日第一根立柱起吊,整个安装期也还是或多或少受到疫情影响,雁北的冬天似乎来的要早些,也一定程度上制约了锅炉钢架安装进度。我项目人以计划为引领,以资源为保障,积极主动联系总包、设计院、设备厂家,合理安排机械、物资、人力等资源,充分保障现场施工连续不断,必要时刻加班加点,实行24小时连班作业,努力加快工程建设步伐。紧抓进度的同时不忘安全质量,以深化责任落实为抓手,公司总经理亲自坐镇指挥带头落实和强化领导带班机制,加强过程监督检查,安全、质检、技术等各级管理人员履职到位,确保整个锅炉钢架安装过程安全质量一直处于可控在控状态,充分发扬了“泰肥铁军”精神。为此得到了业主、总包、监理公司以及项目部的肯定和表扬,为公司树立了良好的形象。

大板梁的成功吊装,为下一步锅炉受热面的安装创造了良好条件,据初步统计整台锅炉受热面焊口达40000余道,接下来我公司将群策群力,集中一切可能的力量抢抓焊口,确保年终具备水压条件,将继续发扬敢打硬战、善打硬仗的工作作风,为共同建设好河北工程公司中煤平朔项目而不懈努力。

图为总经理亲自主持召开每晚的碰头会落实解决现场实际问题

图为每天雷打不动的班前站班会

图为开工前的施工准备工作(安全防护栏杆)

图为专用机具的保养(转向滑子的保养)

图为现场办公室的修缮搭建

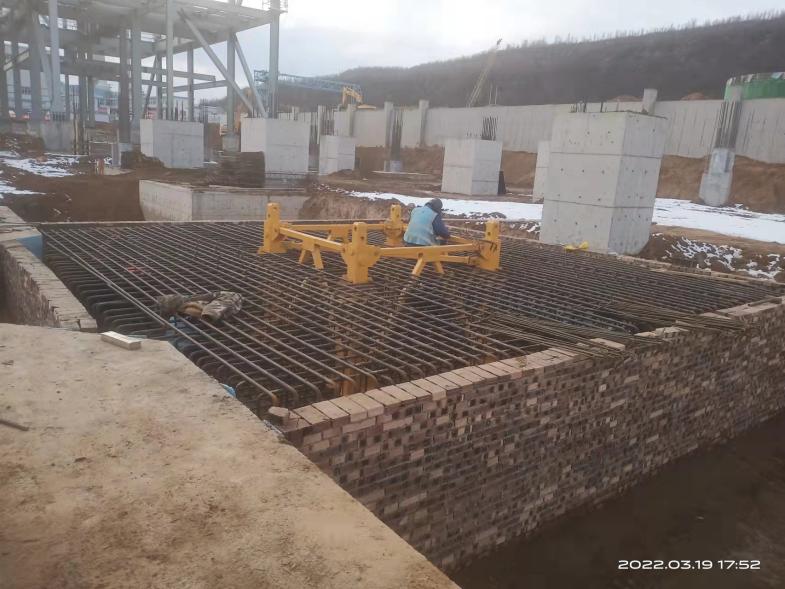

图为前期25吨平臂吊基础施工

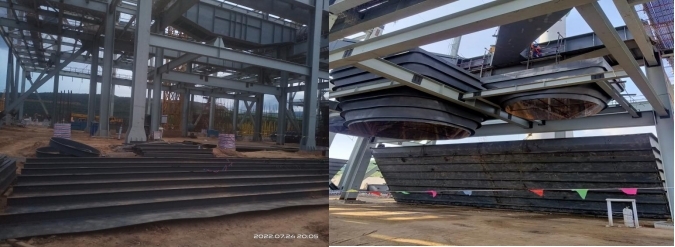

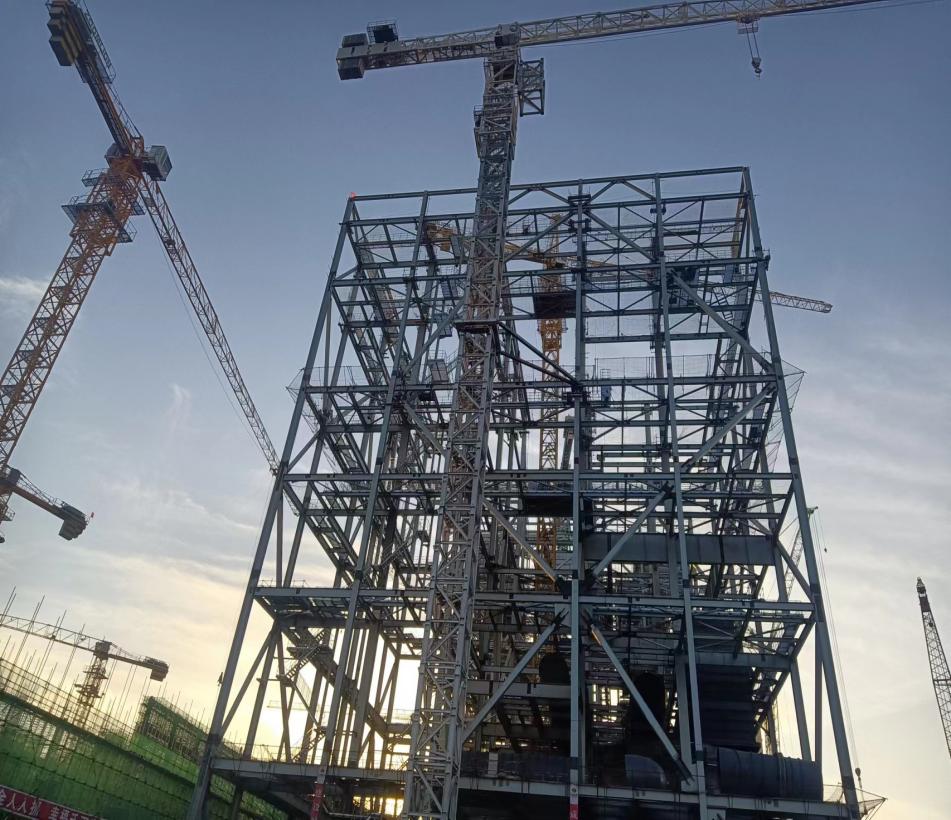

图为第一根立柱吊装

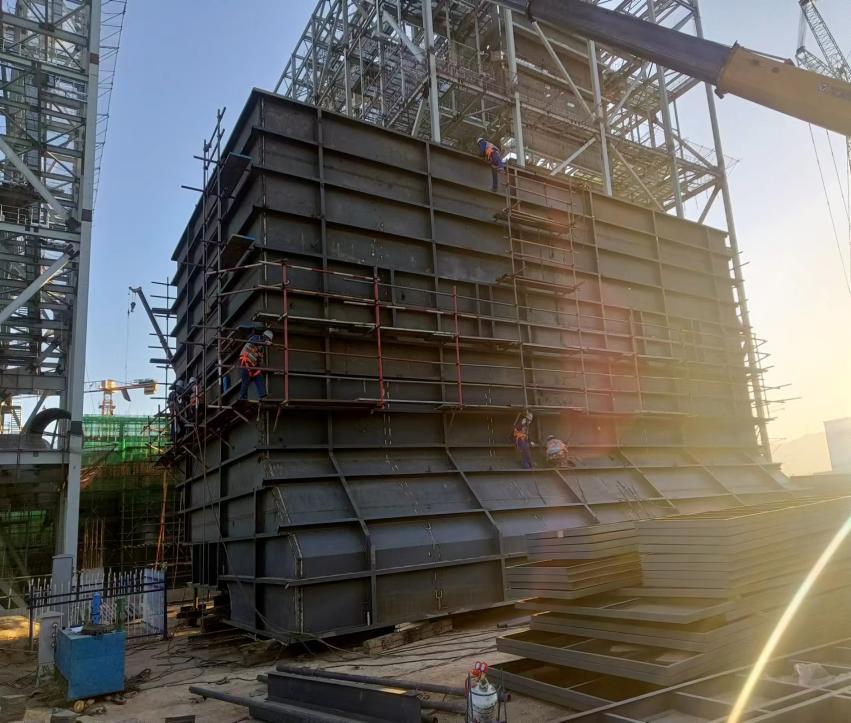

图为抢装中的锅炉钢结构

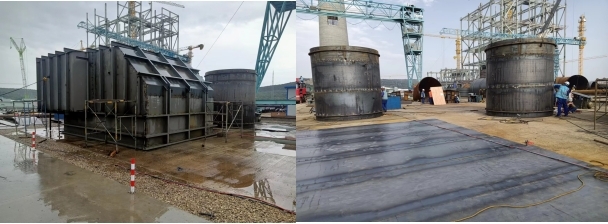

空预器穿插安装

烟风道穿插吊装中

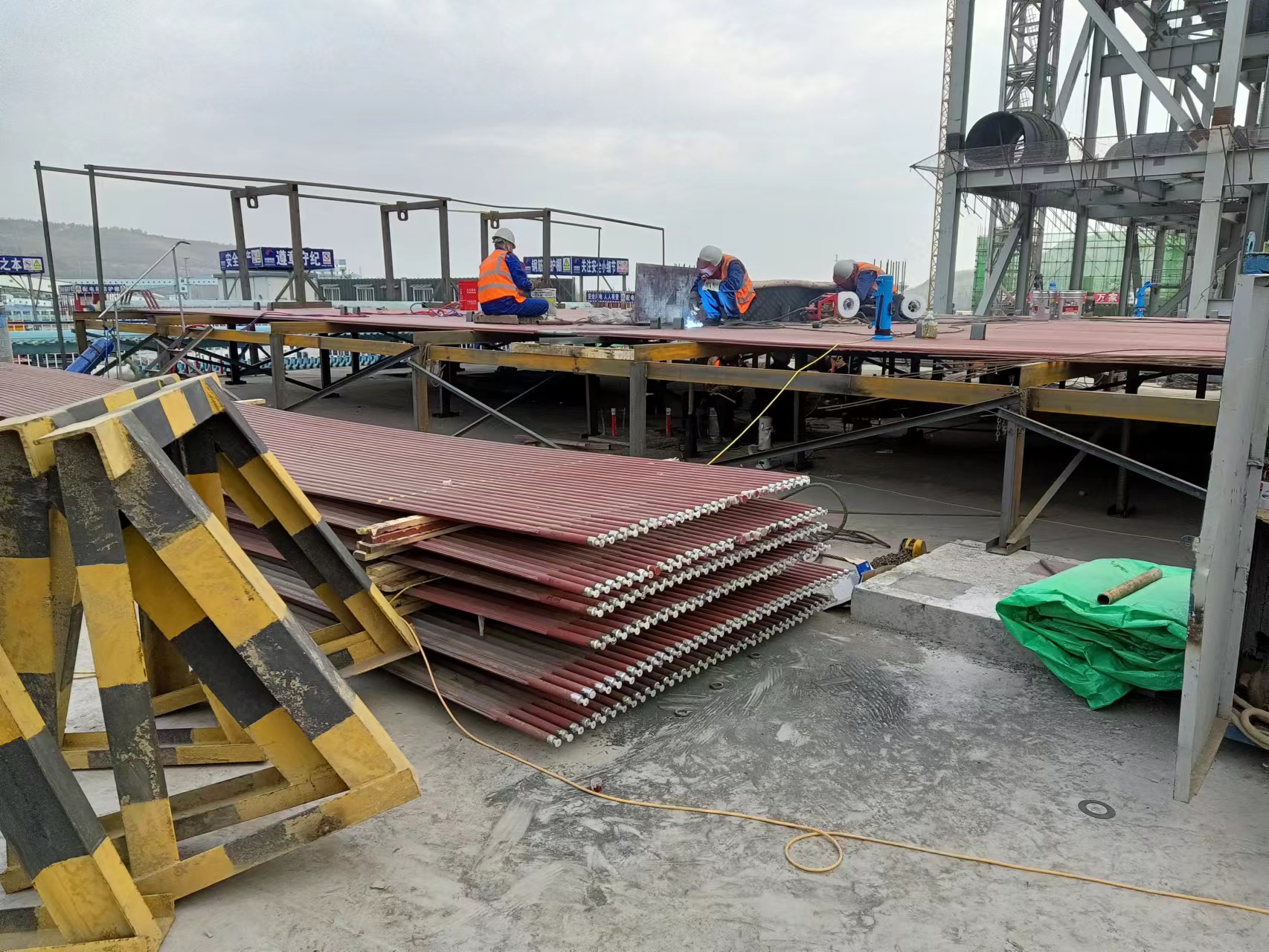

烟风道制作中

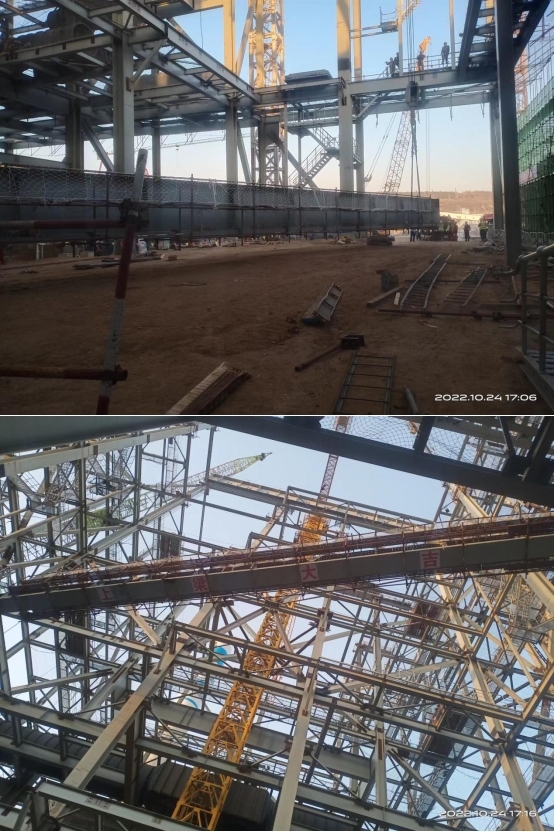

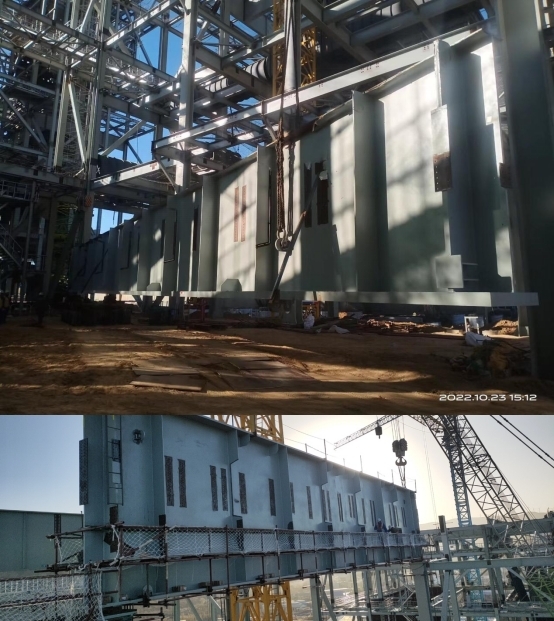

图为锅炉大板梁吊装中

最后一品大板梁吊装就位中

受热面组合中
