我公司承担的中煤平朔项目2#机组锅炉安装,自2022年10月25日晚大板梁吊装完成之后,全体参战人员一鼓作气、团结奋战,决心将因疫情耽误的时间补回来。该2#机组锅炉受热面共有焊口36032道,其中水冷壁系统11606道、包墙系统2012道、过热器系统9592道、再热器系统7432道、省煤器系统3320道、旋风分离器2070道,为确保施焊质量,项目参战人员从人、机、料、法、环五个方面进行层层把关,焊接结构质量的形成包括许多工序,如受热面管排组合过程中的去污除锈、校直、通球试验、坡口边缘加工、成形,对口以及焊接、热处理等等,各工序都有一定的质量要求,并存在影响其质量的因素,各工序的质量最终将决定成品的质量,每一名参战人都深知:质量管理是施工项目现场管理中最为重要的环节,施工质量是施工企业的生命,是企业立足市场的基石,靠质量出信誉,靠信誉争市场,靠市场增效益。但同时他们更懂得施工项目安全、质量、进度以及成本这几者之间的关系是相辅相成的,绝不能顾此失彼;他们也深知安全是为质量服务的,而质量又必须以安全作保障;他们懂得进度管理是施工项目现场管理中最主要的环节,是施工项目按照合同工期顺利完成的有力保证,是企业信誉、竞争力、履约能力的有力体现;我项目人也更加深知:成本管理是施工项目管理中的核心内容,是增加企业利润,扩大企业资金积累最主要的途径。
这不正月十五还没过,项目上已经聚集了百十号人,他们中有不少是来自我公司所属其他项目的援持者。为进一步做到有计划有目标精准实施,确保5月底具备锅炉水压试验条件,项目班子倒排进度认真落实,细化到每一道焊口的完成时间,班子成员每天晚间召开碰头会、白班夜班交接会,落实当天各项工作的完成情况,没有完成的必须给出充足的理由,否则将进行一定的经济处罚。在采取各种保障制度的同时,项目还加强了劳动纪律性,他们深知纪律是其他一切工作的保证,只有铁的纪律做保证才能保证各项工作的顺利实施,他们恢复了之前的排队上下班制度,职工精神面貌得到了很大的改观,“决战一百天”五月底拿下锅炉水压这一战,所有参战人员信心百倍!2月23日公司总经理肖海平亲临项目现场召开了有项目负责人、班子成员以及各班组负责人技术骨干近20余人参加的“战前动员会”,会上,他一再重申安全工作的重要性,尤其是吊装作业中机械的使用,反复强调:雨雪过后地面解冻,在吊车承载之前,一定要反复确认地面承载力,设备起吊前应对履带板进行充分支垫,在吊装过程中专职安全员应在场监督,遇有违章行为或不符合操作规程的行为应及时制止并纠正,施工人员在施工时应服从指挥,分工明确,各负其责,严禁野蛮施工,未经许可任何人不得擅自离开工作岗位;他强调:工作开始前,班组长必须检查施工场所有无安全隐患,并提出危险点源所在以及必须采取的防范措施;他反复强调:上锅炉必须系安全带并做到高挂低用,挂设安全警示小喇叭,严格管理,做到警钟时刻长鸣。针对五月底要具备锅炉水压实施条件,他再三强调:在保证按照业主及项目部进度要求并积极努力配合的同时,各专业队长技术人员必须做到质量层层把关,杜绝质量隐患。同时他对项目部近日采取的针对五月底锅炉具备水压试验条件,工期紧,任务重,现场机械少,为了实现节点工期,而实施的全员两班倒给予了充分的肯定和认可,他说:我们不提倡疲惫战,应最大限度的做到以人为本。并承诺会给该项目最大的人力、物力以及财力支持,近日将会从其它项目抽调40余人援持该项目烟风道的制作。
团队的力量是无穷的!相信在项目所有人员的共同努力下,在公司领导的大力支持和引导下,中煤平朔项目2#锅炉五月底具备锅炉水压试验条件必将实现!

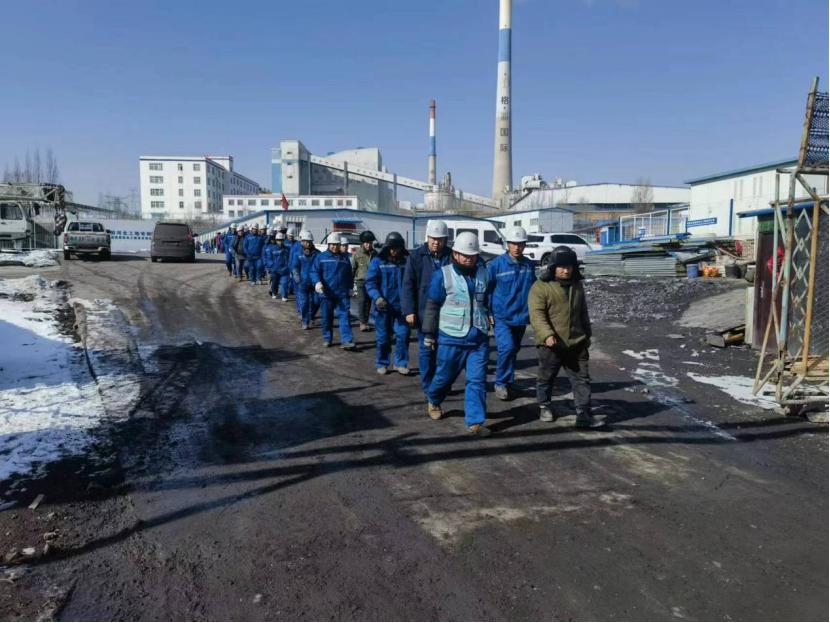

图为 人员排队上下班

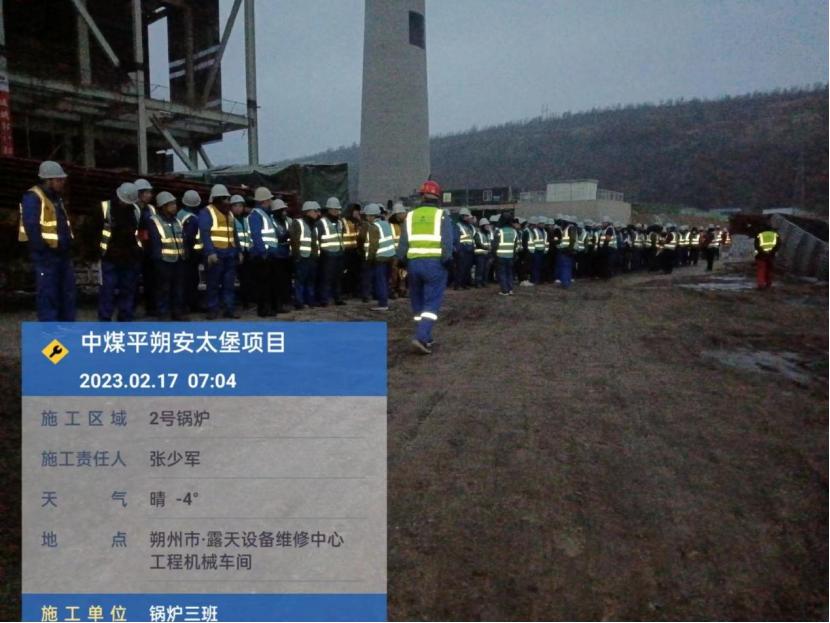

图为 项目人在班前进行安全宣誓

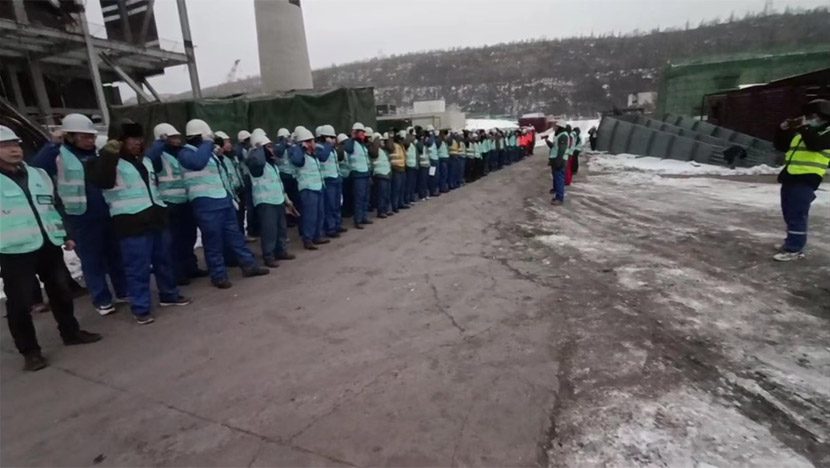

图为 夜班人员在列队交底

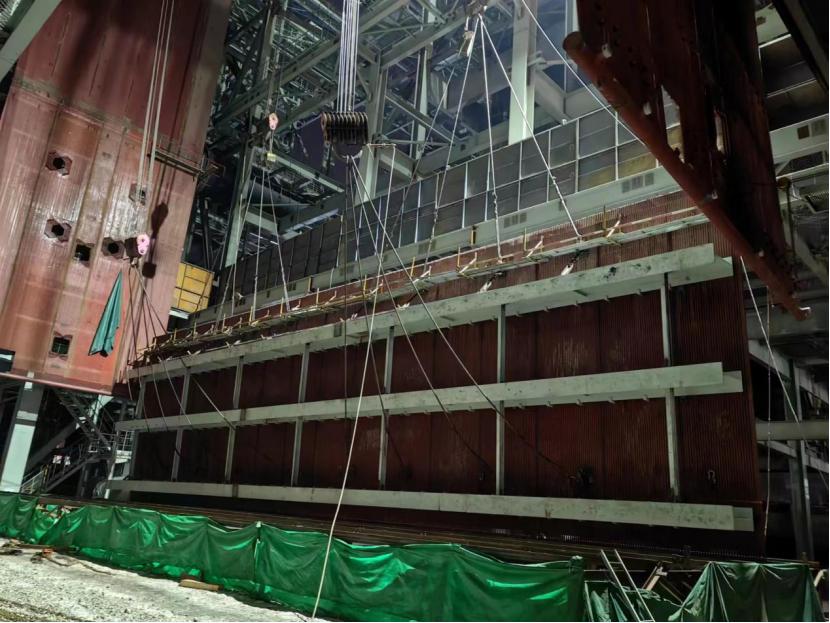

图为 受热面吊装中

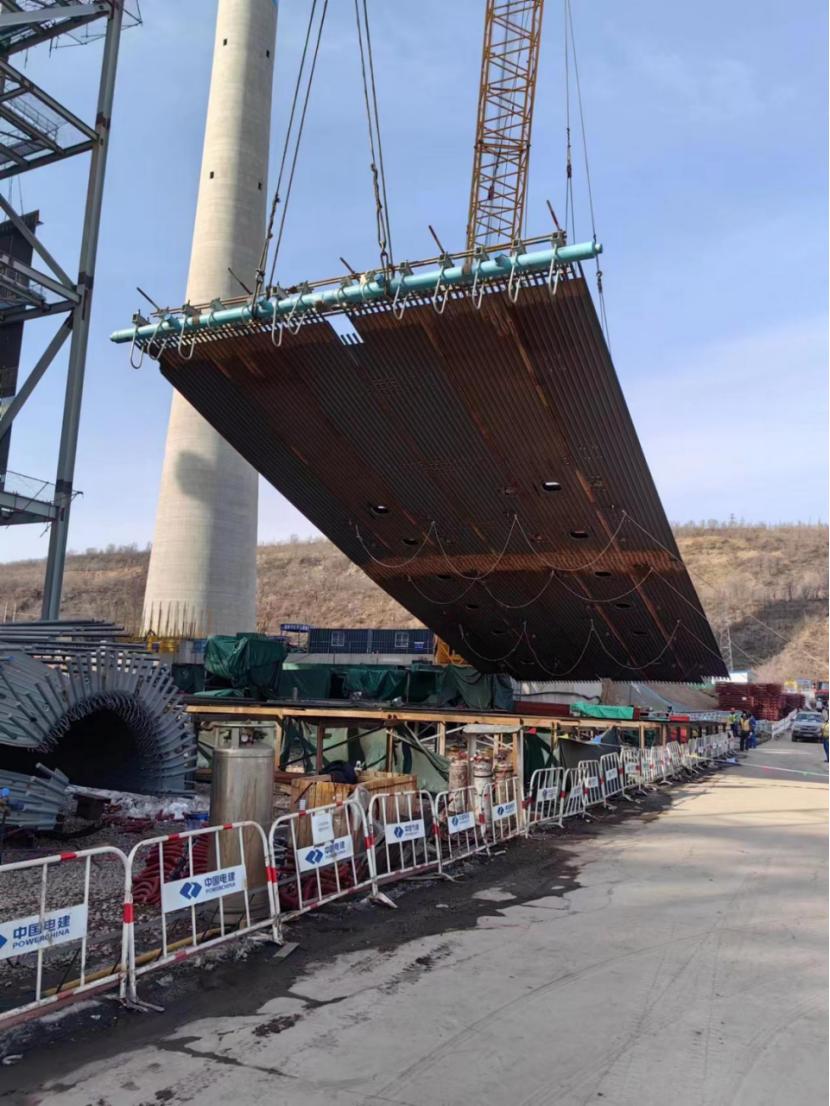

图为 前水起吊前
图为 肖总在作“大干百天”动员讲话
