2023年4月2日上午,我保定项目承揽的12#机组锅炉安装其左右水冷壁起吊,这是继该项目2023年2月24日完成大板梁吊装以来又一重要的里程碑节点,它的开始标志着该锅炉受热面已经全面展开,预示着距离该机组锅炉水压又进了一步。
距离大板梁吊装完成近40余天,这40天来项目全体参战人员群策群力,认真细致做好水冷壁吊装前的每一步,水冷壁是锅炉的主要受热部件,它由数排钢管组成,分布于锅炉炉膛的四周。它的内部为流动的水或蒸汽,外界接受锅炉炉膛的火焰的热量。主要吸收炉膛中高温燃烧产物的辐射热量,工质在其中作上升运动,受热蒸发。且现代化大型锅炉部件多,体积大,重量大,无法在制造厂组装成后整体运往工地,只能在制造厂加工成零部件或是运输装卸能力允许的组件,再将其运往工地,再进行组合装配,装置成能够投产运行的完整锅炉,锅炉安装工程量大,一般占全部工程量的40%-45%,工期长,一般为建设总工期的60%,由于锅炉体积大、笨重、施工密度大,交叉作业多,难度大,与其他主机比较,在安装中涉及的问题较繁杂,运行中发生故障的可能性也比较多,它的各项主要工作均处在施工关键线路,因此在整个安装工程中处于龙头地位,很大程度上决定和带动其他安装工程。水冷壁施工程序复杂,需在进行图纸会审以及方案编制审批的基础上,再进行材料设备的清点、缺陷的处理、通球试验、坡口加工、水冷壁拼装焊接、无损检测、尺寸复核加固之后方能进行水冷壁的吊装,该锅炉主吊机械采用100吨平臂吊。
40余天的艰苦奋战,我项目完成组合焊口数1446道,方才成就了4月2日的开吊,该锅炉总焊口数近3万道(29041道),期待不久的将来锅炉水压的顺利实现。

图为 准备连接上联箱

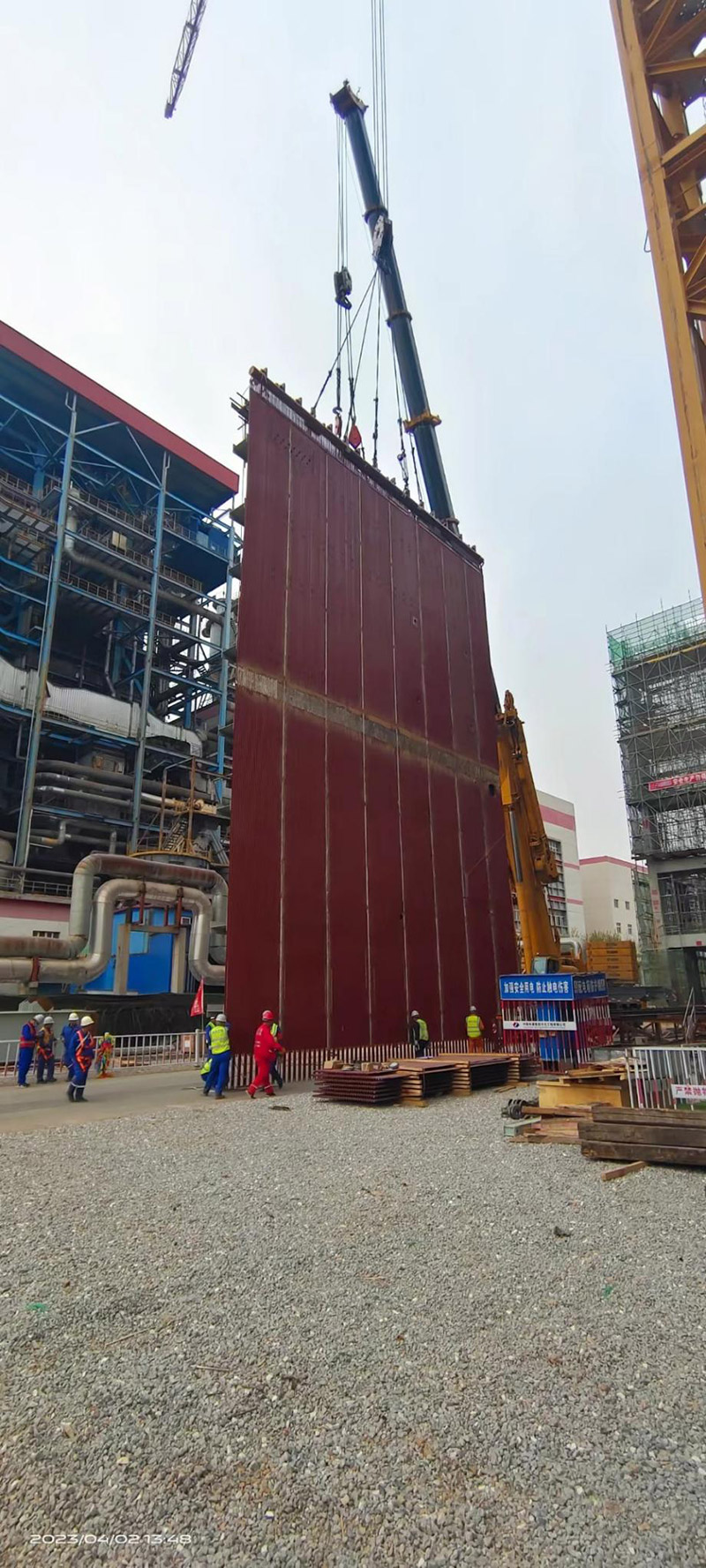

图为 右侧水冷壁起吊

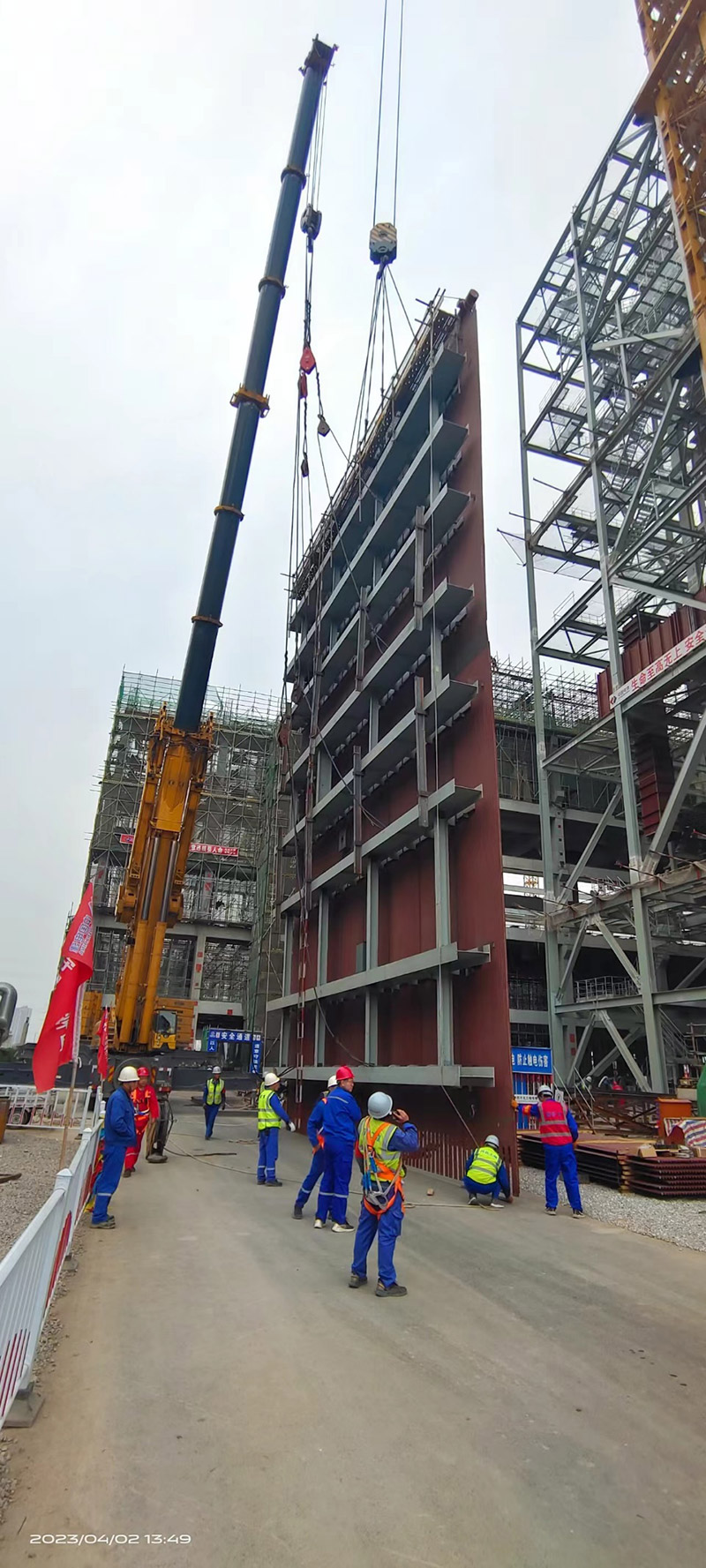

图为 右侧水冷壁起吊

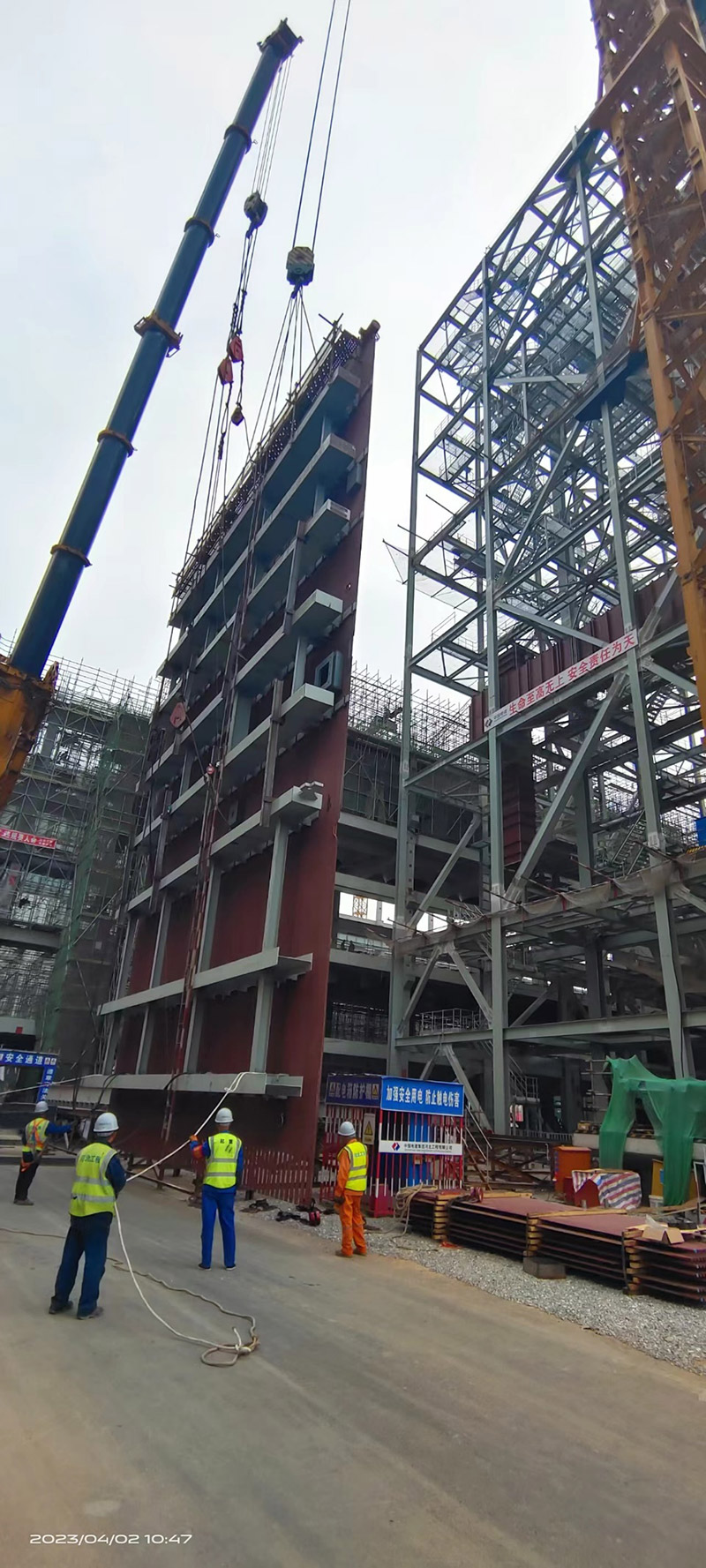

图为 左侧水冷壁起吊

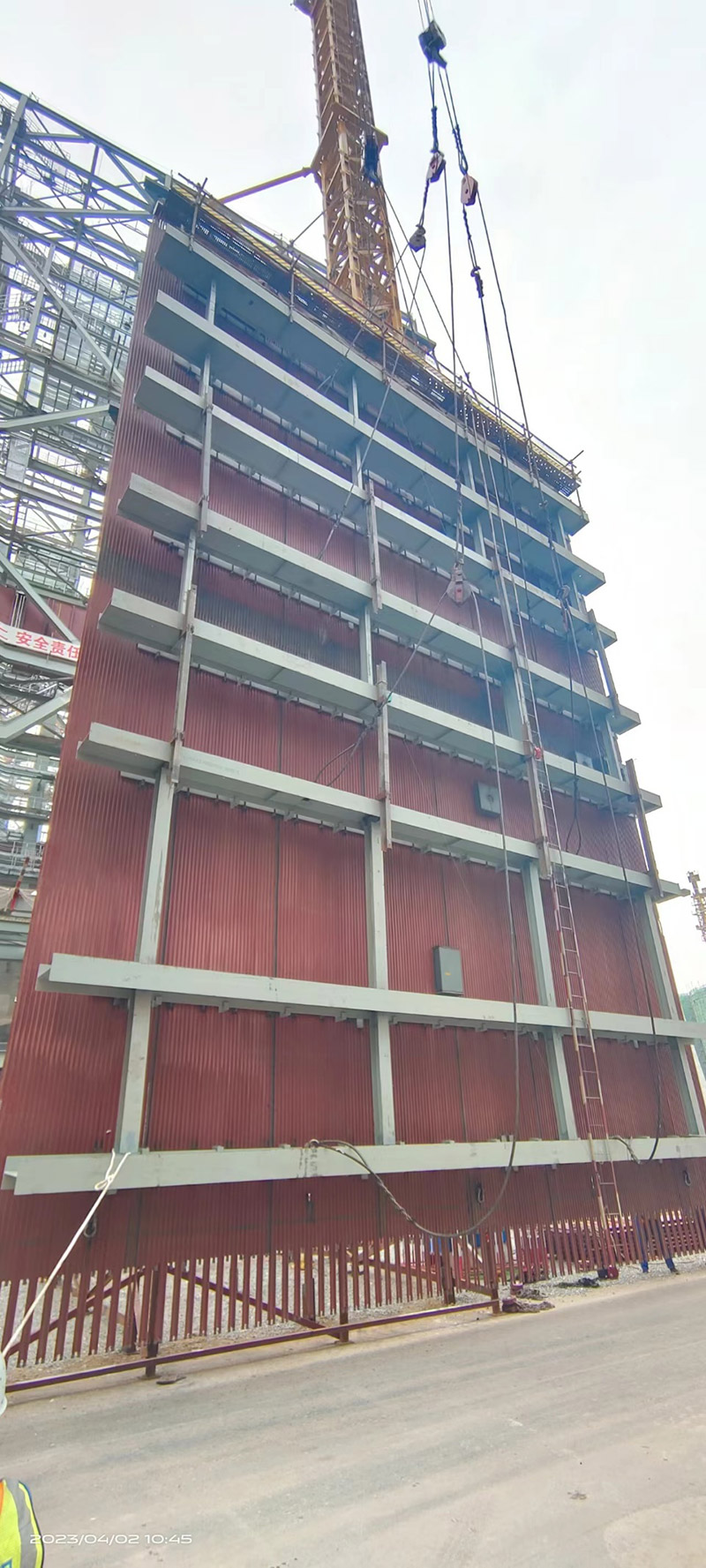

图为 左侧水冷壁起吊
