大唐保定项目,我公司承担着12#机组锅炉安装,锅炉水冷壁是在今年4月2日开吊的,自开吊以来因受设备到货影响,组合吊装一直无法大面积展开,有时甚至是时干时停,进入5月下旬随着设备到货的日趋好转,业主及总包单位备受鼓舞,信心倍增,同样让他们信心倍增的还有近半年来作为协作一方的我项目全体人员的敬业精神和工作表现,于是他们大胆的将该机组锅炉水压节点提到了重要日程:要求我方不惜一切努力,确保12#炉8月中旬实现锅炉水压里程碑节点!接此任务后,我公司高度重视,公司董事长肖海平第一时间亲临现场与项目班子成员共同商讨制定实施方案,他们首先对工作量进行了全面细致的盘点,并先从自身入手寻求解决途径,该锅炉共有焊口数29041道,接此指令后,我项目按照8月15日打水压的关门时间,从后倒排进度,落实到月、旬、周、天甚至是小时,3天一大查5天一总结,根据实际情况随时调整作战方案。6月6日在我项目部召开的骨干人员水压前动员会上,大家再次算了笔细账,日前距离8月15日满打满算还有70天的时间,现已完成焊口数7657道,剩余焊口数21384,就是说每天必须保证完成焊口数310道以上且焊口检测全部合格基本无返修,8月15日的锅炉水压才成为可能!目前现场人员已上至190余人,其中高压焊工上至10人,火焊点口人员上至30余人,现有组合工作面3处,其中低再开设1个、受热面开设2个,以目前的对口速度以及施焊进程根本无法实现现今的水压节点,接下来的工作任重而道远!项目部全体骨干人员也感受到了从未有过的压力,但素以“铁军”之称的我山西泰肥人又岂能被困难吓倒?!有条件要上、没有条件创造条件也要上!回想河北永清项目从锅炉钢架第一钩吊装到实现锅炉水压总共用时58天!他们硬是将不可能变成了可能!曾经创造奇迹的他们再一次发起了挑战!项目部全体人员将压力变动力,连日来董事长一把手亲自协调从我方其它项目抽调焊工、铁工援持,同时对外高薪聘用电建单位部分优秀高压焊工 ,另一方面项目一班人积极寻找场地,准备开设新的组合场进一步增开工作面,下一步现场人数将增至230余人。
为确保人员高效,他们一改往日的工作一天再加班加点赶进度的疲劳战术,而是将重要岗位主要人员分成白班、夜班实行两班倒,人员积极性、主动性和劳动效率都得到了很大程度的提高,项目班子倒排进度认真落实,细化到每一道焊口的完成时间,班子成员每天晚间召开碰头会、白班夜班交接会,落实当天各项工作的完成情况,没有完成的必须给出充足的理由,否则将进行一定的经济处罚。在采取各种保障制度的同时,项目还加强了劳动纪律性,他们深知纪律是其他一切工作的保证,只有铁的纪律做保证才能保证各项工作的顺利实施。
团队的力量是无穷的!相信在项目所有人员的共同努力下,在公司领导的大力支持和引导下,在项目业主方和总包方全力支持大力配合下,保定项目12#炉8月中旬的锅炉水压试验定会妥妥地啦!

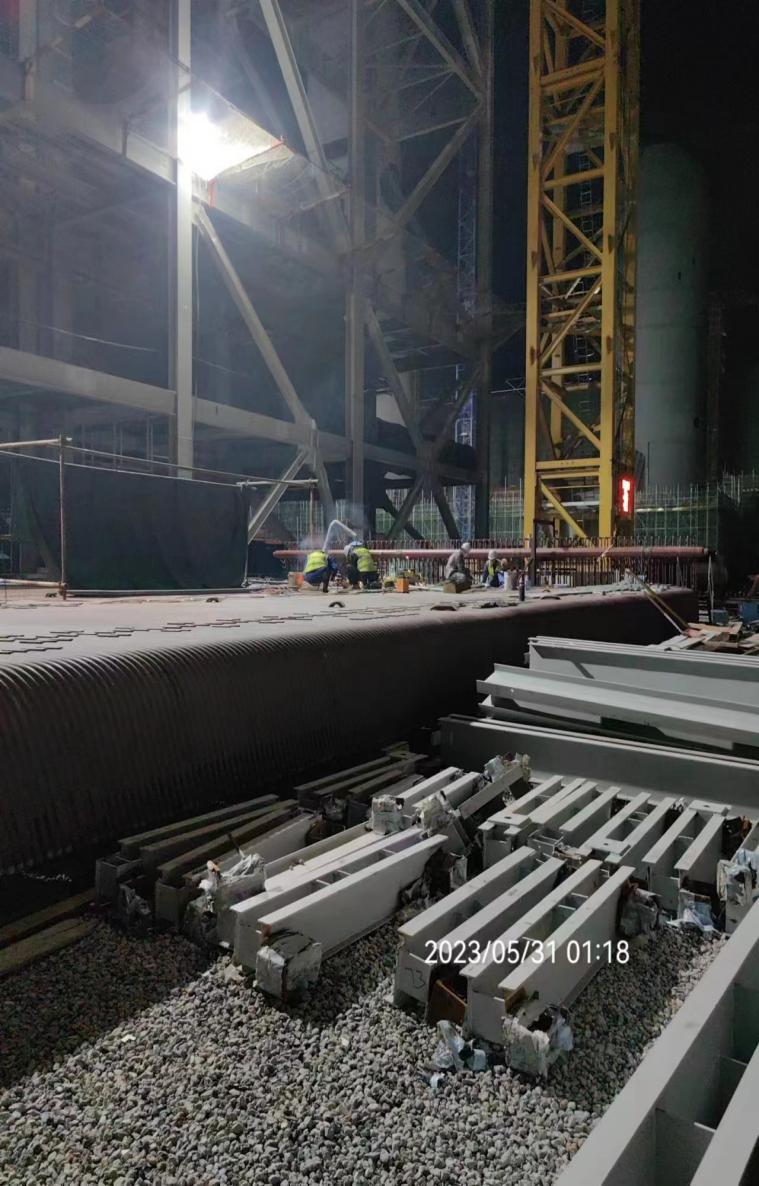

图为 左侧中部水冷壁组合中

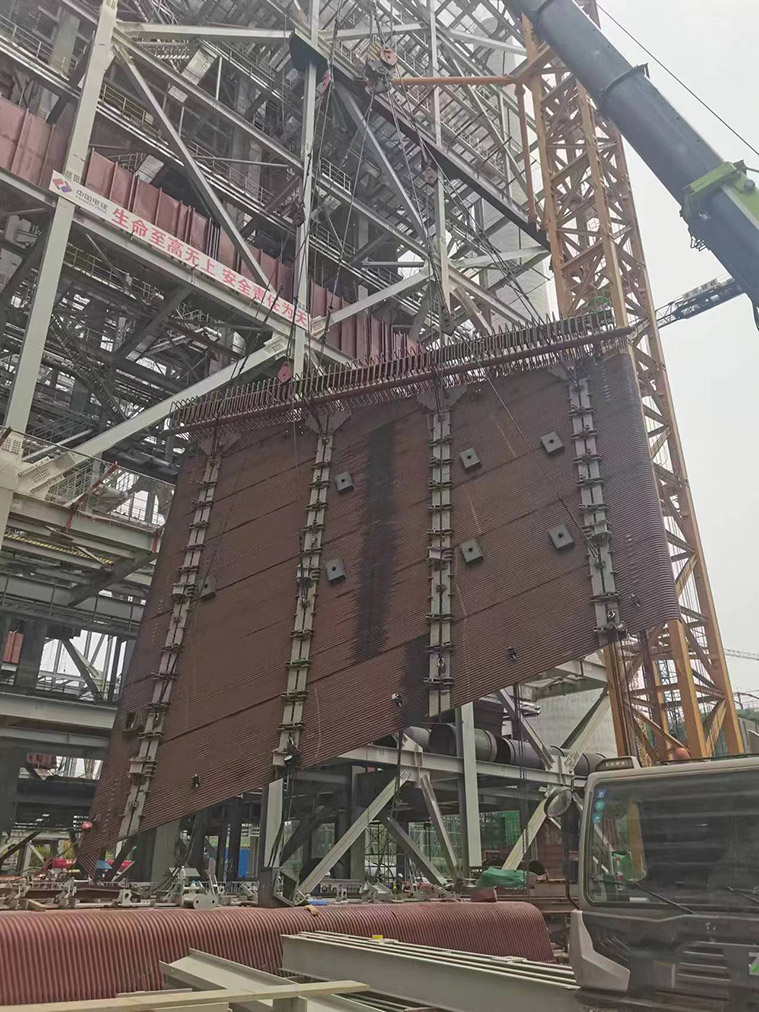

图为 左侧中部水冷壁起吊

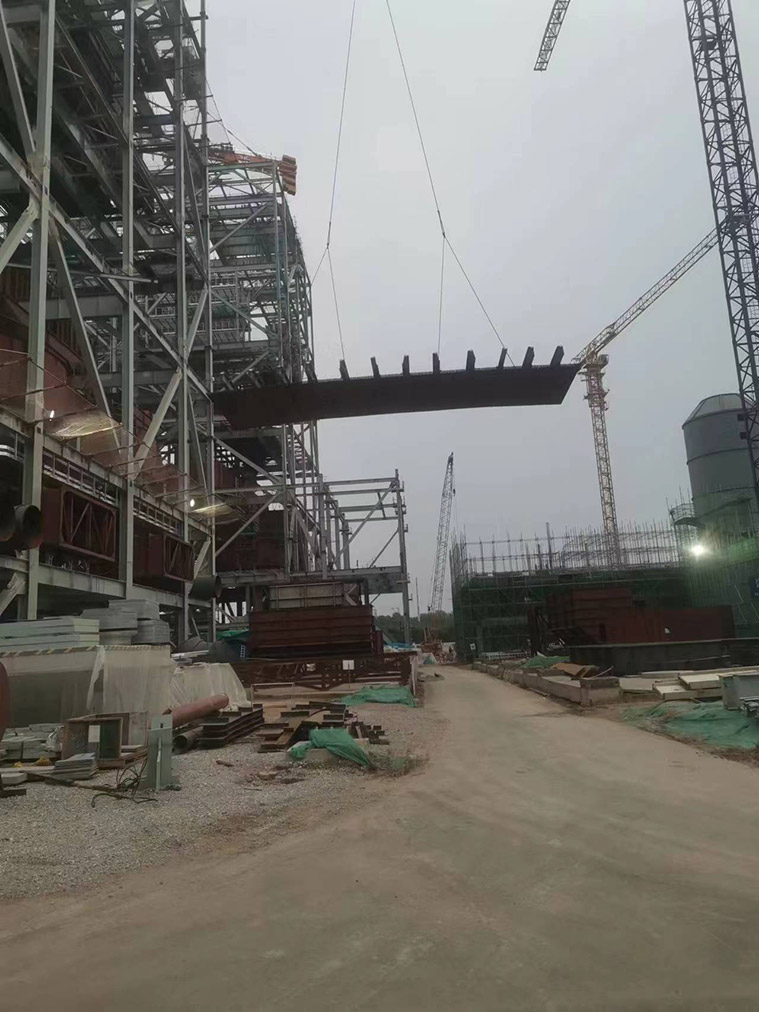

图为 底包墙吊装中

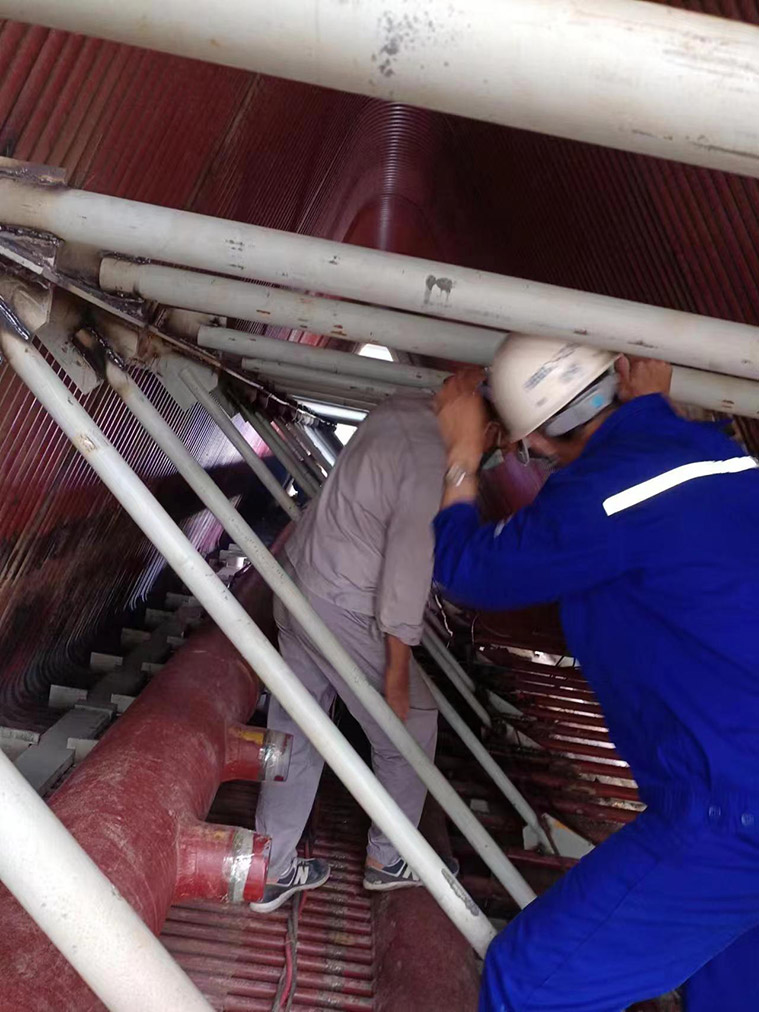

图为 后水冷壁折焰角有序验收中

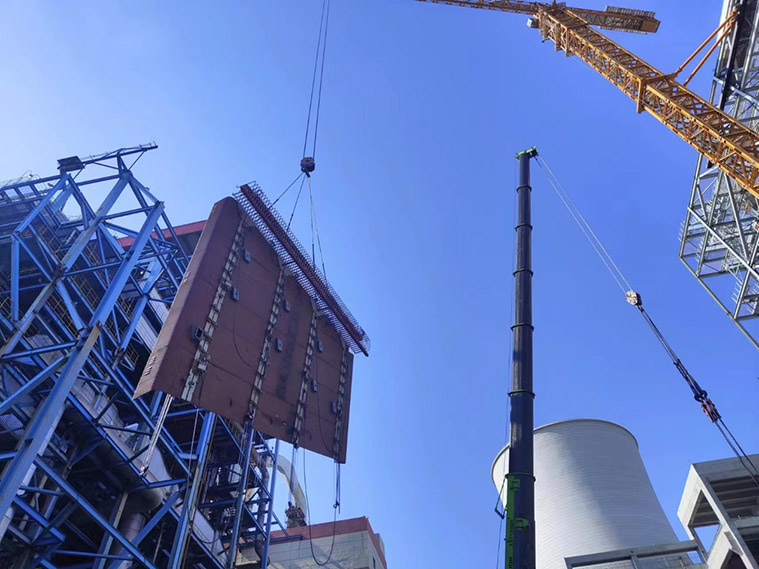

图为 右水螺旋段吊装中

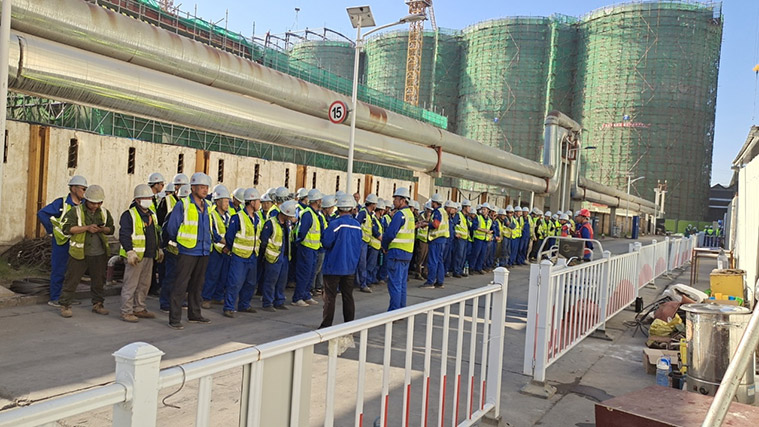

图为 列队中的白班人员在接受安全技术交底

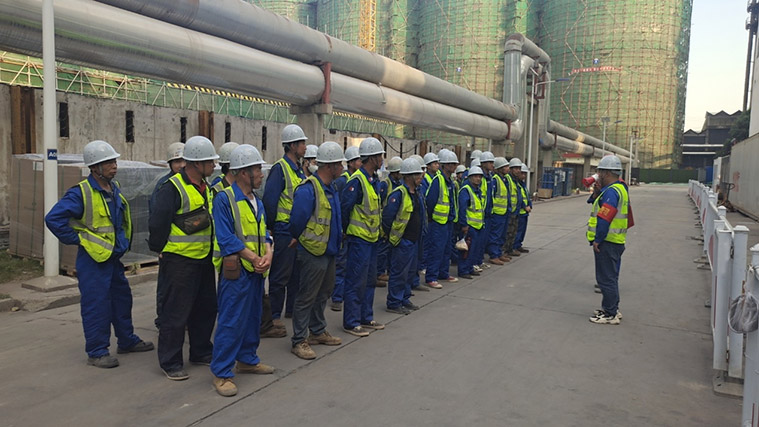

图为 夜班人员在进行施工前的安全技术交底
