日前,我公司承担施工的项目中,有两场攻坚战要打,一场是7月15日的中煤平朔项目2#炉锅炉水压、一场是8月15日要求具备锅炉水压条件的河北保定项目12#炉安装。
我公司承接的是中煤平朔项目 2×350MW 低热值煤热电站中2#机组锅炉的安装,之前因受疫情管控的影响工期严重滞后,自打去年12月底防控三年的疫情才得以彻底解封,现场大干快上的局面才得以真正形成!这半年来项目全体人员争分夺秒决心将因疫情逝去的时间夺回来,为确保人员高效,他们一改往日的工作一天再加班加点赶进度的疲劳战术,而是将重要岗位主要人员分成白班、夜班实行两班倒,人员积极性、主动性和劳动效率都得到了很大程度的提高,项目班子倒排进度认真落实,细化到每一道焊口的完成时间,班子成员每天晚间召开碰头会、白班夜班交接会,落实当天各项工作的完成情况,没有完成的必须给出充足的理由,否则将进行一定的经济处罚。在做好细化任务责任到人的同时,我公司还不惜一切代价,如在2#机组锅炉安装现场进一步增大了空中吊装能力,在现有80吨平臂吊布设的基础上,再将2台25吨汽车吊布设在炉顶,极大地增加了起吊作业能力和增大了吊装辐射面,大家心中只有一个目标:就是要确保2#机组7月中旬实现锅炉水压,截至昨天统计已完成焊口数35991道,剩余焊口数不到3000余道;
我公司承接的河北保定项目12#机组锅炉安装,是在今年的4月2日开始受热面组合吊装的,一直以来设备到货就不是太好,有时甚至要停下来等设备,只是在5月底甲方、业主方在确认设备供货有保障的情形下通知我方:该项目12#炉要在今年的8月中旬具备锅炉水压节点条件,要知道即使是万事具备的前提下,30万机组的锅炉从受热面开始组合吊装到具备锅炉水压条件也要4个月的时间,更何况受设备到货制约近2个月的时间,没有抱怨,更多的是理解,急工程所急想工程所想,一直以来就是我公司服务的座右铭!由于前期受设备到货的影响很大,要想在规定的时间内实现这一节点困难着实不小。古语云:上下同欲者胜!在中煤平朔以及河北保定两个项目爬坡过坎、奋力攻坚决心前后相差一个月要拿下水压节点这一关键时期,公司总经理肖海平要求各项目尤其是各项目负责人要牢固树立更要认真执行公司的“一盘棋”思想,他强调指出:树立“一盘棋”思想,就是要从思想上始终与公司保持一致。只要思想不滑坡,办法总比困难多!只有思想融合,工作才能融合;只有认识到位,行动才会自觉。树立“一盘棋”思想,就是要在目标上始终与公司保持一致。日前中煤平朔、河北保定两个项目锅炉水压就是我公司的头等大事,也是公司近期的大目标,各项目必须举全力支持!凝心才能聚力,心齐方可移山。我山西泰肥就如同“一盘棋”,只要全员上下思想一致、目标一致、行动一致,九牛爬坡,个个出力,就一定能够加速实现“预定的两个项目锅炉水压节点”目标。日前,公司已从各项目抽调铁工、高压焊工、架子工等驰援中煤平朔项目和河北保定项目,现中煤平朔项目已达260余人、河北保定现场人数已达到230人,两个现场在场的每个人都在以主人翁的身份积极主动地开展工作,大家紧盯目标、倒排时间,从现在做起,从自身做起,目标同向、团结拼搏,全力以赴为确保平朔、保定两个项目锅炉水压节点而努力着、拼搏着!
团队的力量是无穷的!相信在项目所有人员的共同努力下,在公司领导的大力支持和引导下,在项目业主方和总包方全力支持大力配合下,中煤平朔、河北保定两项目锅炉水压定将如期实现!
中煤平朔项目施工花絮

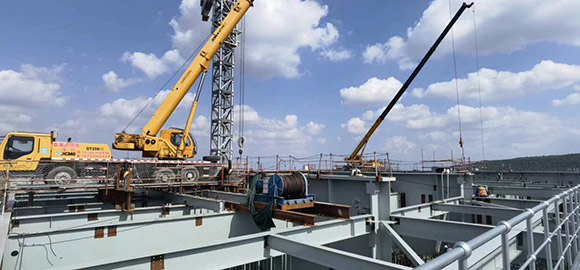

炉顶增设了两台25吨汽车吊极大地增加了作业面

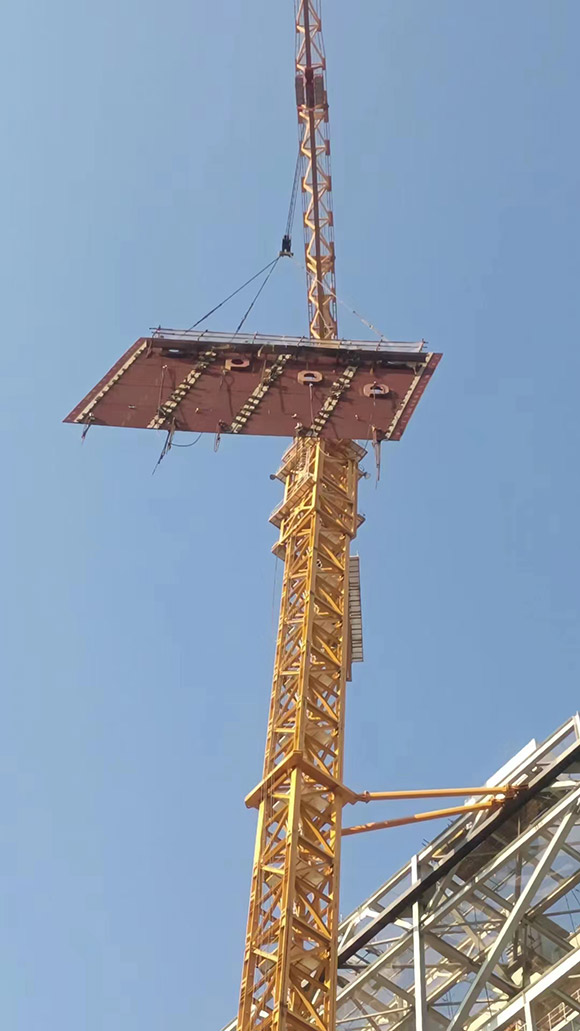

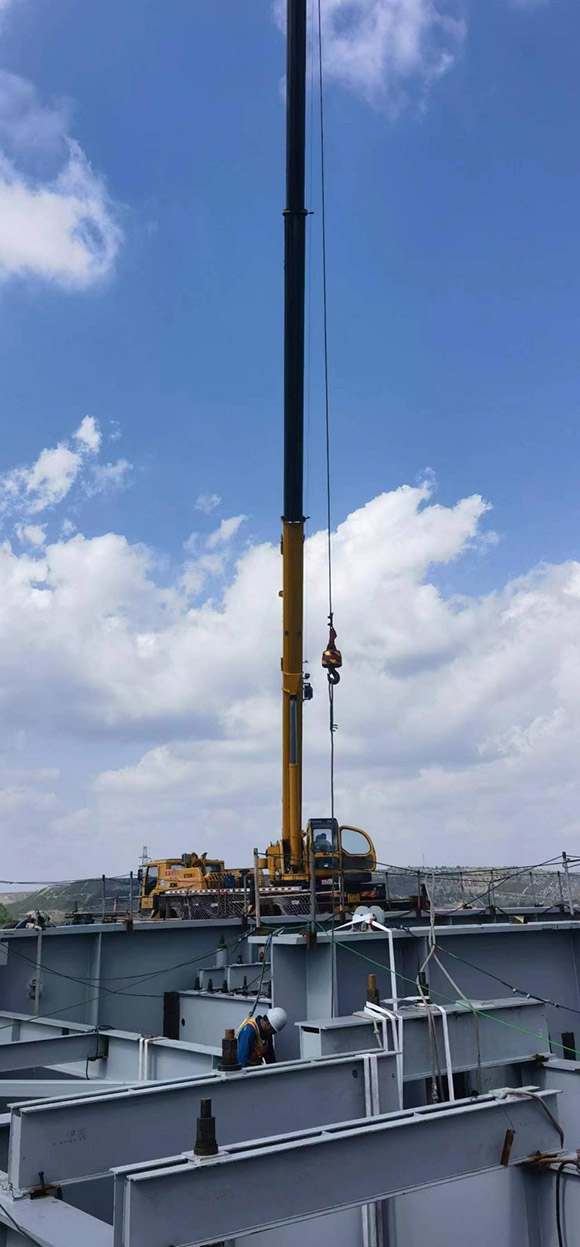

图为 发挥炉顶吊作用
图为 锅炉安装一角

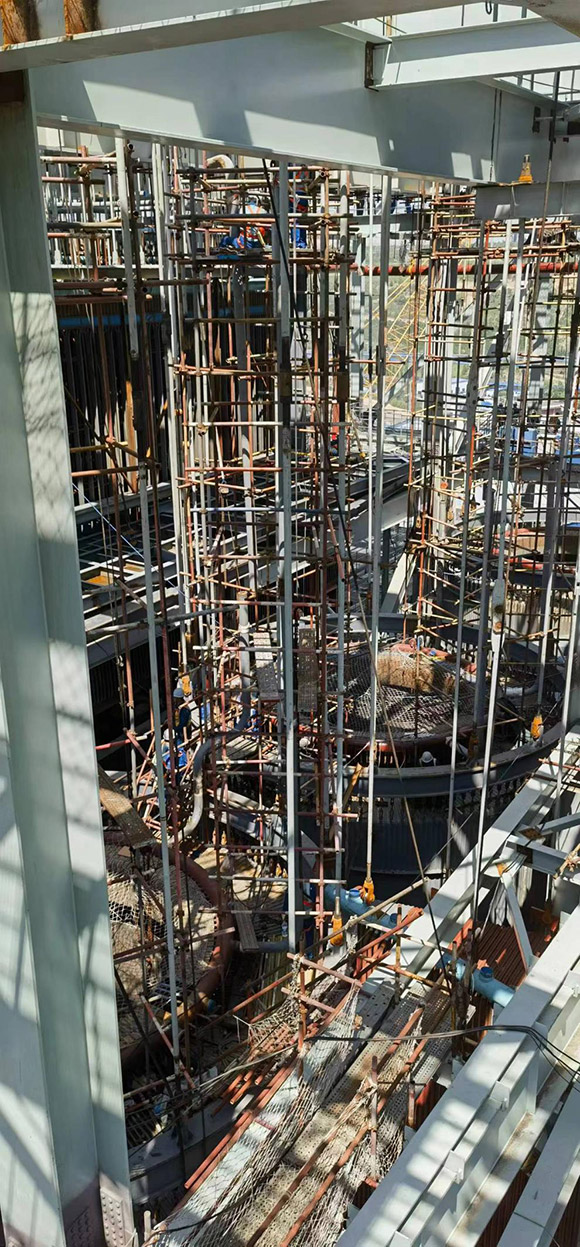

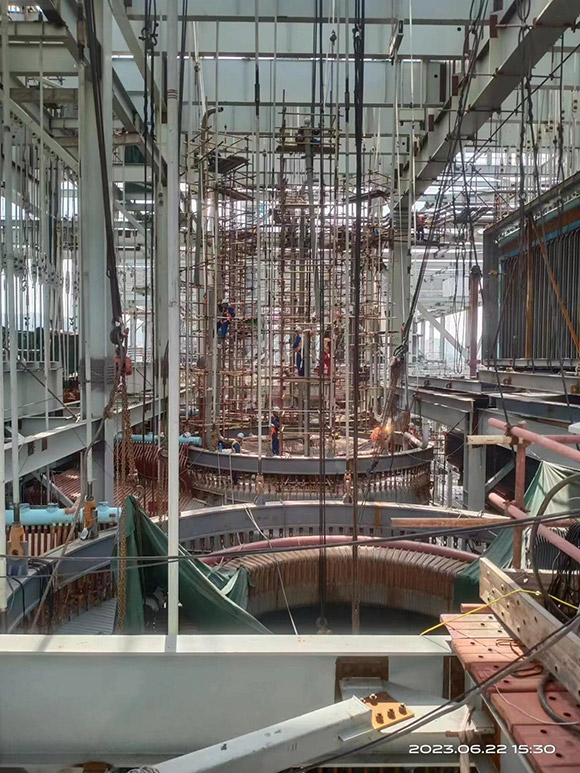

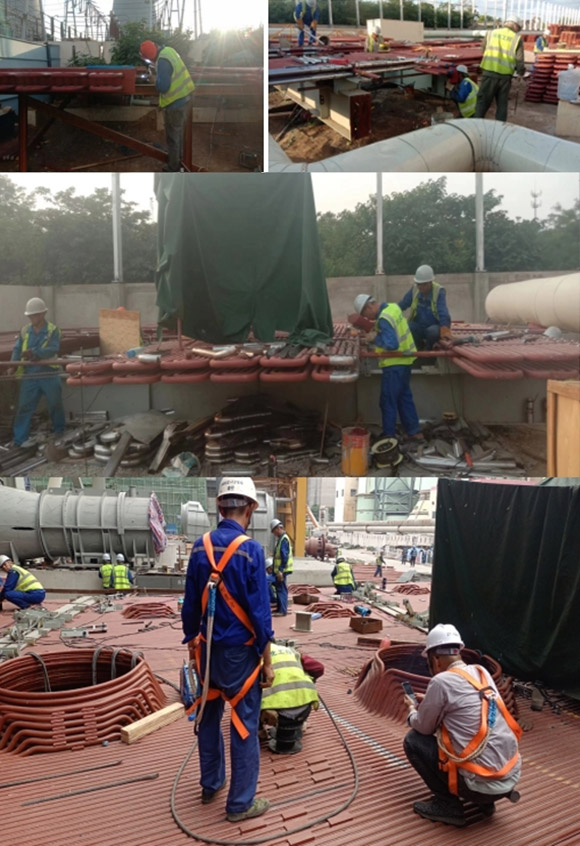

图为 锅炉吊杆安装场景
图为 安装中的锅炉一角

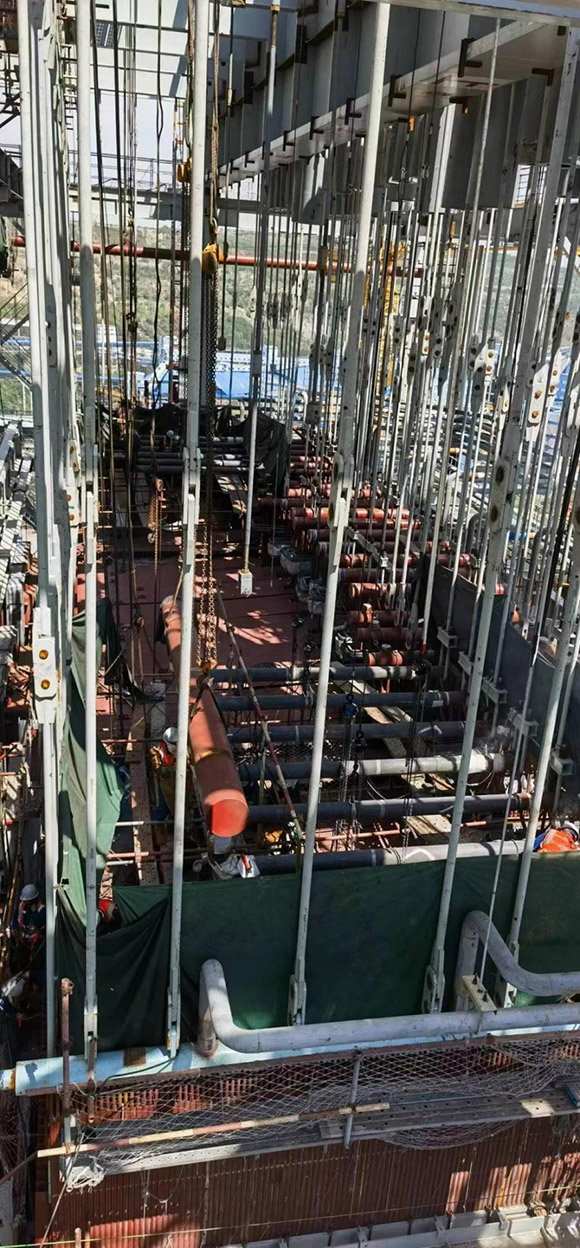

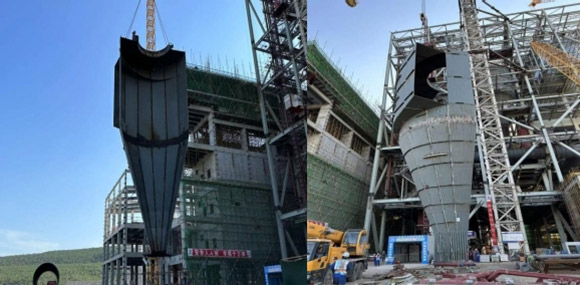

图为 旋风筒组合吊装中

图为 安装中的回转式空气预热器

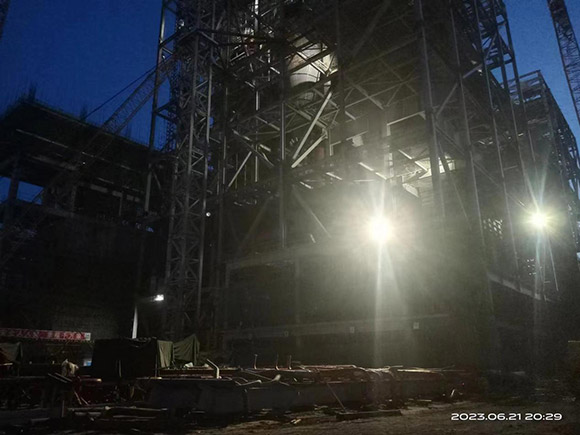

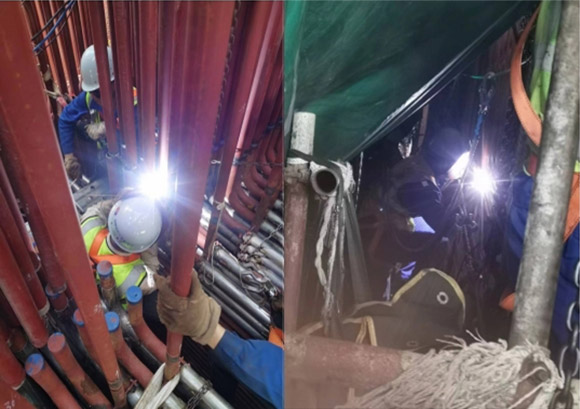

图为 锅炉挑灯夜战现场

图为 中煤平朔项目白班作业人员在进行施工前的交底
河北保定项目施工花絮

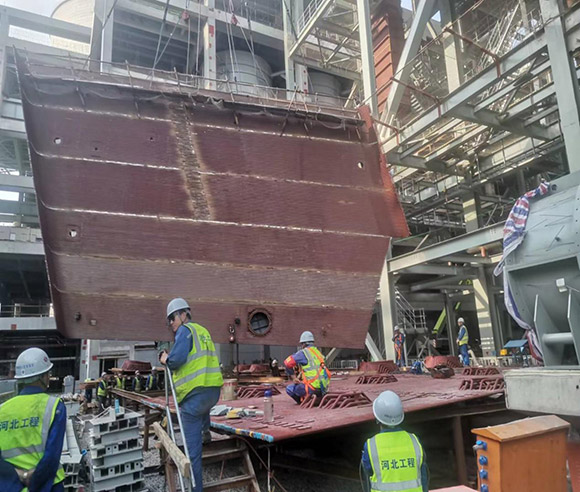

图为 锅炉受热面组合场
图为 施焊现场一角
图为 火热的施工现场

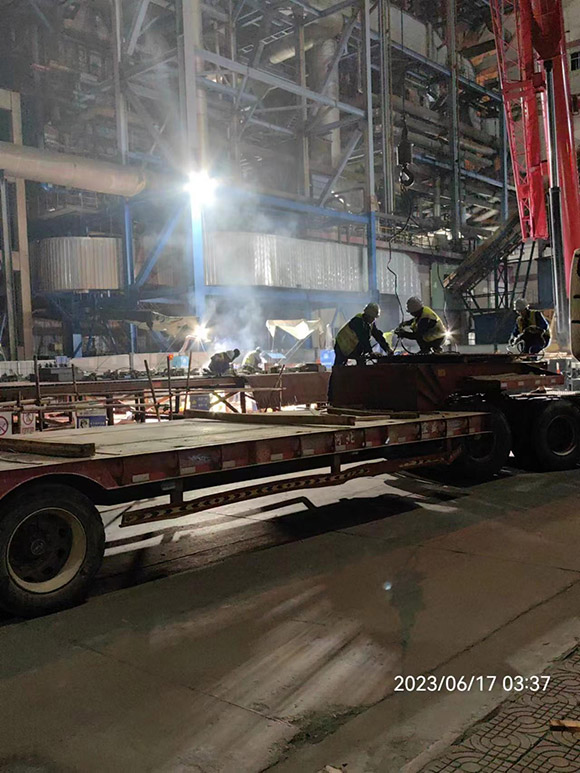

图为 为加快施工进度人员分工协作责成专人拉运设备

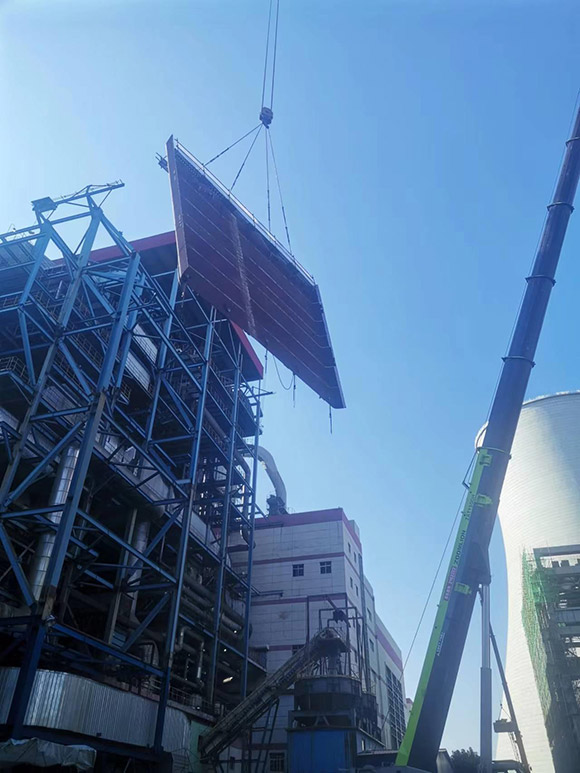

图为 受热面组合起吊

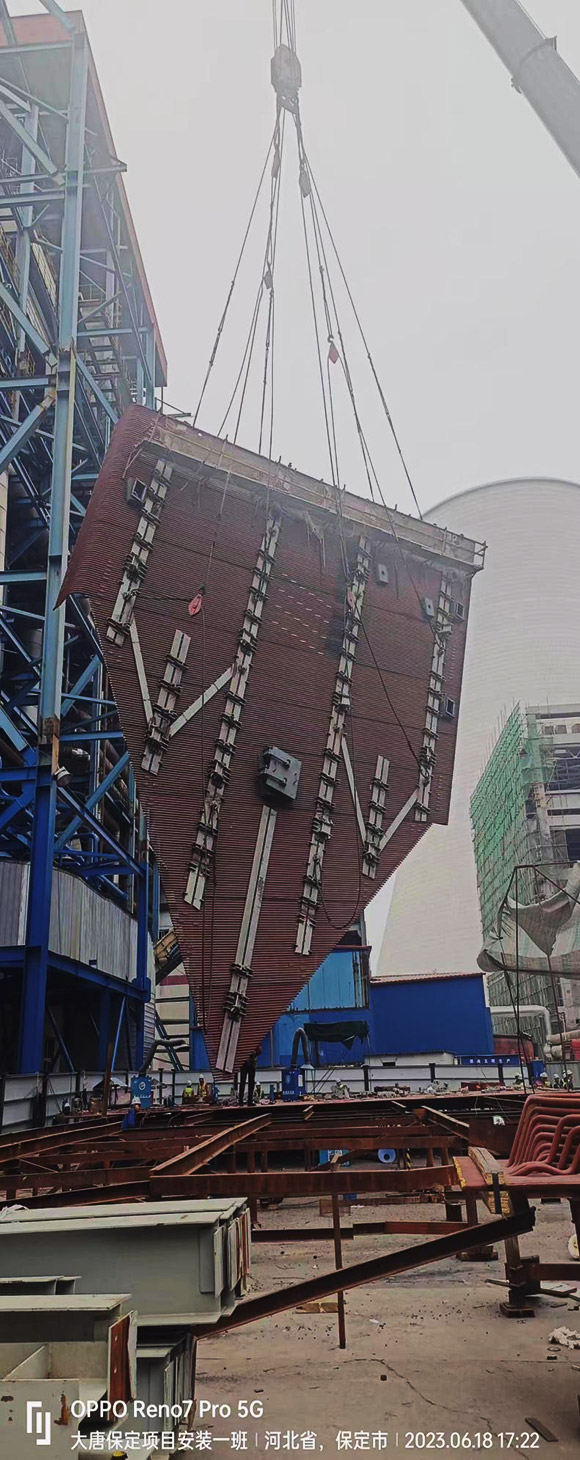

图为 受热面吊装现场
图为 受热面吊装中
图为 受热面吊装中
图为 受热面吊装中
图为 保定项目白班作业人员在进行施工前的交底
图为 保定项目骨干人员召开碰头会落实当天工作完成情况
