由我公司承担的寿阳项目锅炉辅机安装正在如火如荼的进行中,其主要设备有:离心式一、二次风机(各4台)、动叶可调轴流式引风机(4台)、流化风机(6台)及皮带称重式给煤机(限于2#机组的10台)、埋刮板式给煤机(2台)、中心给料机(20台)等共计40台设备的安装,这些辅机设备配置在2*350MW机组上,涉及到锅炉的烟风系统、制粉系统。

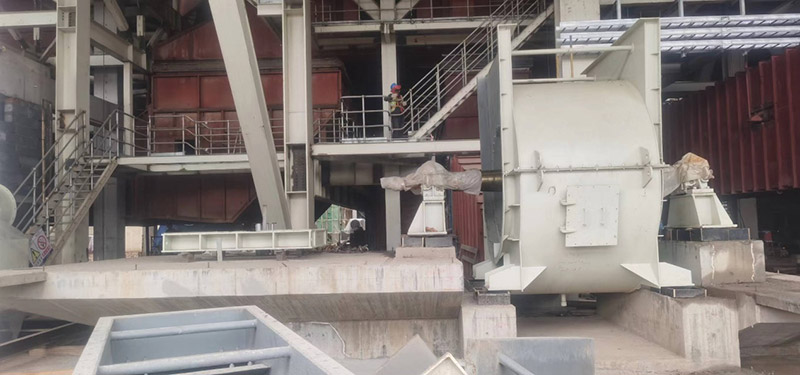

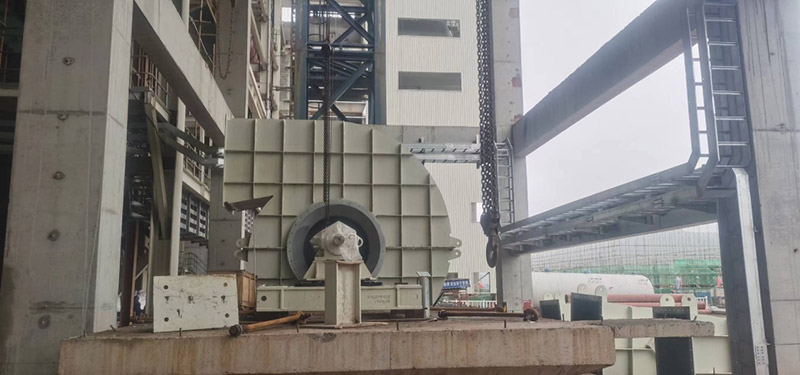

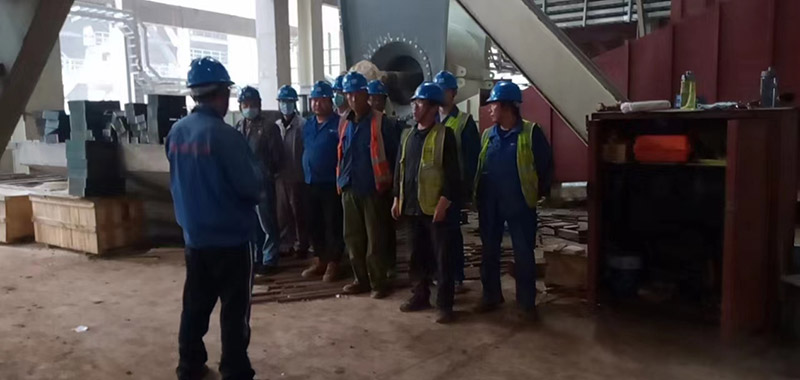

锅炉辅机与锅炉本体的性质不同,本体设备没有转动部件,工质在设备内运动,设备只承受约束的责任,而转动机械是靠转动部件做功来驱动介质运动的,故不可避免的会出现振动或发热、介质和润滑剂的泄露或其它机械故障。因而安装质量的好坏将会直接影响整机的运行质量,为确保安装质量,我方针对转动机械的特殊性,在安装之前除抽调和聘请专业的技术人员外,还进行了层层交底及技术培训,即公司总部对项目管理人员的培训交底以及现场技术管理人员对施工操作者的专业技能的培训考试和交底,使大家充分认识并懂得转动机械安装的通则及每个个体的施工关键点所在以及主要危险点源及应采取的防范措施。上述风机设备主要布置于锅炉零米靠近炉后以及电除尘与烟囱之间,绝大多数设备由于所处位置的缘故无法直接使用汽车吊放至基础上,按照常规多数只能是由汽车吊放至事先铺好的滚杠或是导轨上由倒链水平拖进,后需要借助于该处设备的检修起吊设施以及悬挂倒链等进行就位,但该项目上由于设计及设备订货的原因,使得各设备检修起吊设施无法按时供货且严重滞后,如果一味的去等,肯定是无法满足锅炉风压节点进度要求的,作为施工方的我们此时想的更多的是业主和总包方的利益和需求,客户至上是我们贯彻始终的服务宗旨,没有条件我们就自己创造条件,所有的设备都要靠倒链打起再多次空中接力才能就位,最最棘手的还是项目部要求平台层原则上不允许钻孔,困难之大可想而知!绝大多数倒链都需要接链,长度才够,所需采取的安全防范措施费剧增。在我全体施工人员的共同努力下,硬是凭着人拉、倒链拖拽,现一、二次风机风机侧风壳基本就位、部分中心给料机部件已拖运至24米层平台、流化风机已基本就位、引风机已初步完成基础检查划线及垫铁凿平及基础凿毛、皮带称重式给煤机其吊具已基本准备就绪。
相信通过我方人员的不懈努力,定会交上一份满意的答卷!
