由我公司承担的寿阳项目2*350MW机组空冷安装正在紧张有序的进行中,两台机组均为直接空冷,即汽轮机低压缸排汽直接采用空气冷却,这也是北方地区多数火电厂所首选的, 它很好的解决了“富煤缺水”地区火电发展的矛盾问题。

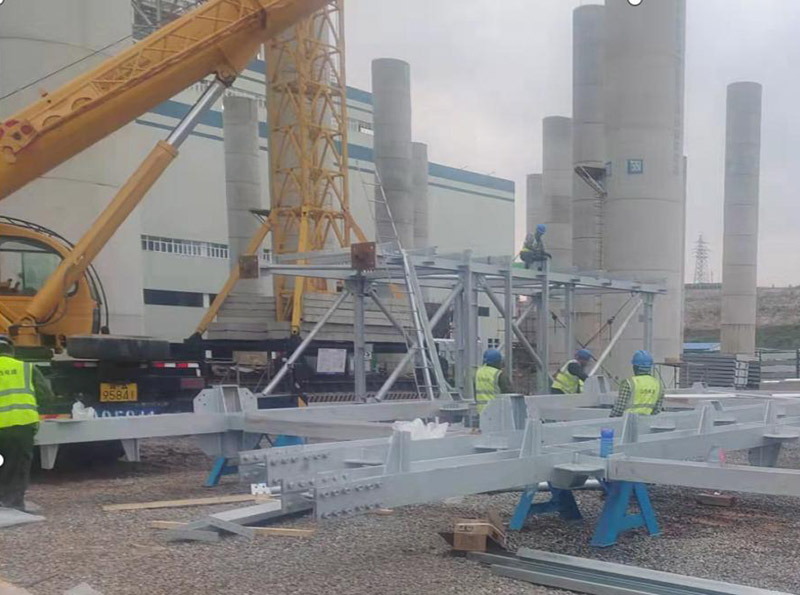

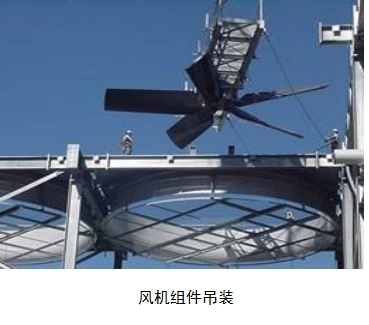

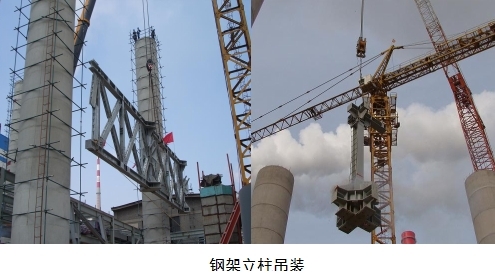

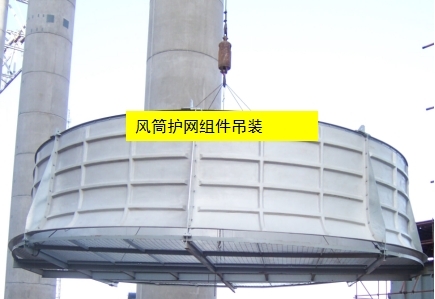

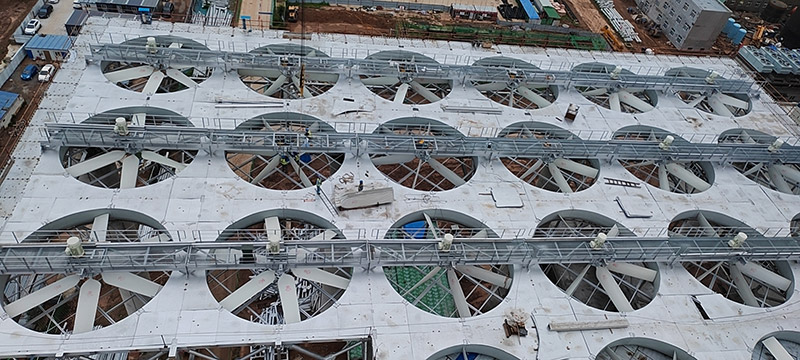

空冷设备独立布置于主厂房前的高架钢平台上。由于系统庞大,施工周期长,而且所有安装作业都在高空,为确保施工质量、确保施工安全,我们采取尽可能减少高空作业,将钢平台、散热器、风机乃至下一步将进行的蒸汽分配管、排汽管道最大程度的进行地面组合,然后利用平臂吊进行分单元交叉退吊,先吊装四个柱间钢结构,形成稳定结构,并在吊装悬挑部分时,计算好平衡配重,然后分单元、分列,倒退交叉安装,减少高空作业量,既减少了投入、保证了安全,更加快了进度。主要机械25吨壳行走式平臂吊布置在空冷柱间(距离柱的尺寸以平臂吊的臂覆盖左右面为依据),不但解决了吊装机械站位和覆盖面的问题,而且大大减少了机械费。同时在平臂吊吊装大件退车前,将小件集中吊至平台,极大地提高了工作效率。现正在进行中的是1#机组直接空冷,2#机组空冷由于设备到货原因尚未展开,1#机组空冷钢结构部分总重730吨已吊装完成近655吨,30台风机中风机护网组合、风筒组合、风机盖板已全部就位,部分风机电机梁组合以及其电机、减速机安装以及叶片间隙的调整正在进行中,散热器管束冷却三角的组合已加班加点进行中,相信有业主及甲方的鼎力支持,有我方参战人员的共同努力,定会交出一份满意的答卷!
