邯郸项目施工动态发布者:本站 浏览次数:次
我公司承担的邯郸热电退城进园工程,其锅炉安装自2022年9月18日完成大板梁吊装以来,邯郸项目全体职工再接再厉全力以赴投入锅炉受热面抢装、热网管道抢装以及全场检修起吊设施轨道梁制作安装中,锅炉受热面吊装项目中我公司承担的是锅炉后炉膛的吊装,焊口总数约13000余道,截至日前完成焊口数4300余道;热网管道安装,由于设备受疫情影响到货严重滞后,但我承担热网管道安装人员克服困难加班加点进行赶制,功夫不负苦心人,最终于11月10日全线贯通,由于我方人员的出色表现和以往除尘器施工的优秀业绩,我方又相继中标了该项目3#机组电除尘安装,日前,除尘器钢结构和灰斗组合吊装正在紧张有序的进行中。

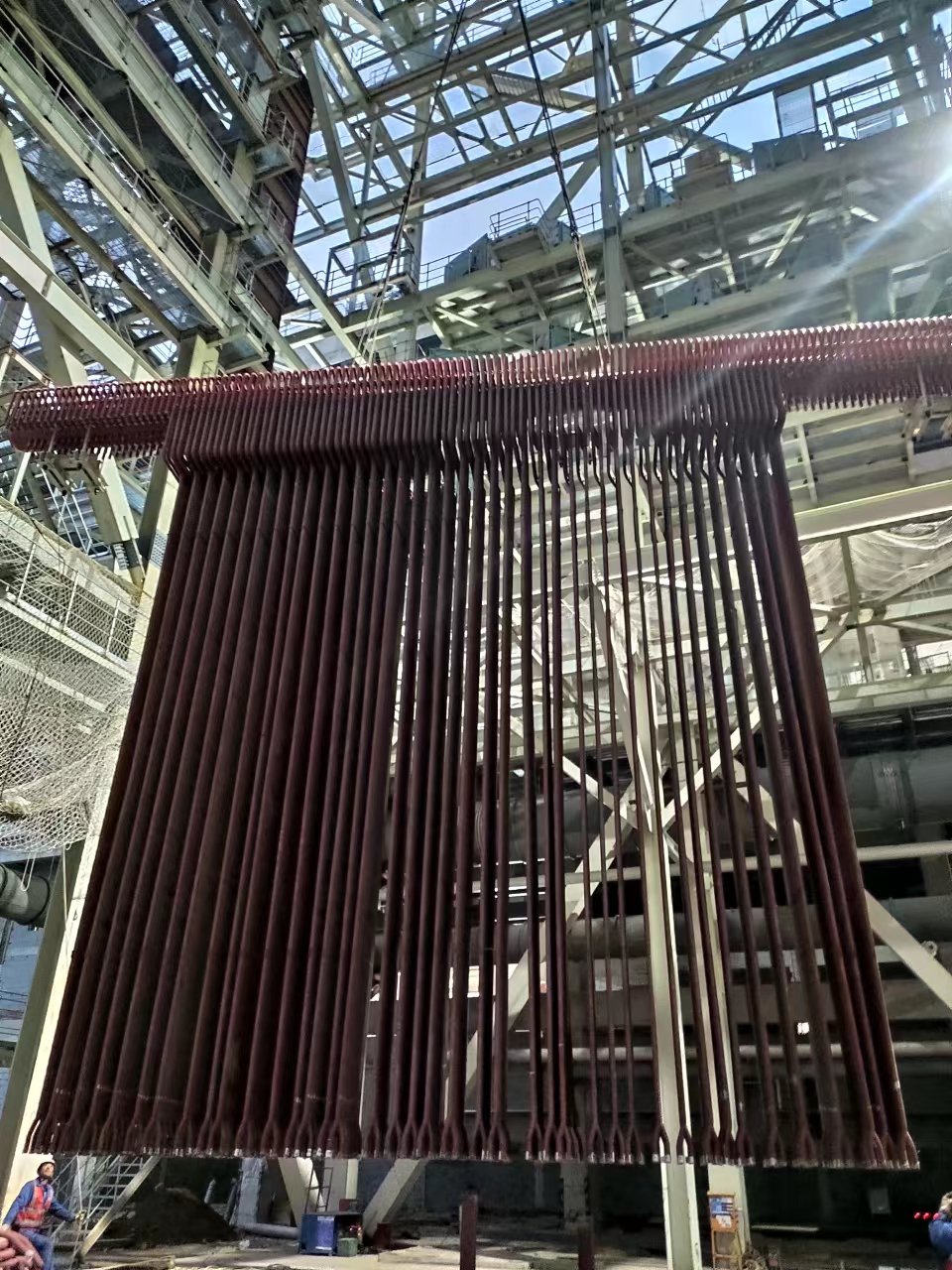

图为锅炉低温再热器吊装中

热网管道加班加点赶制中

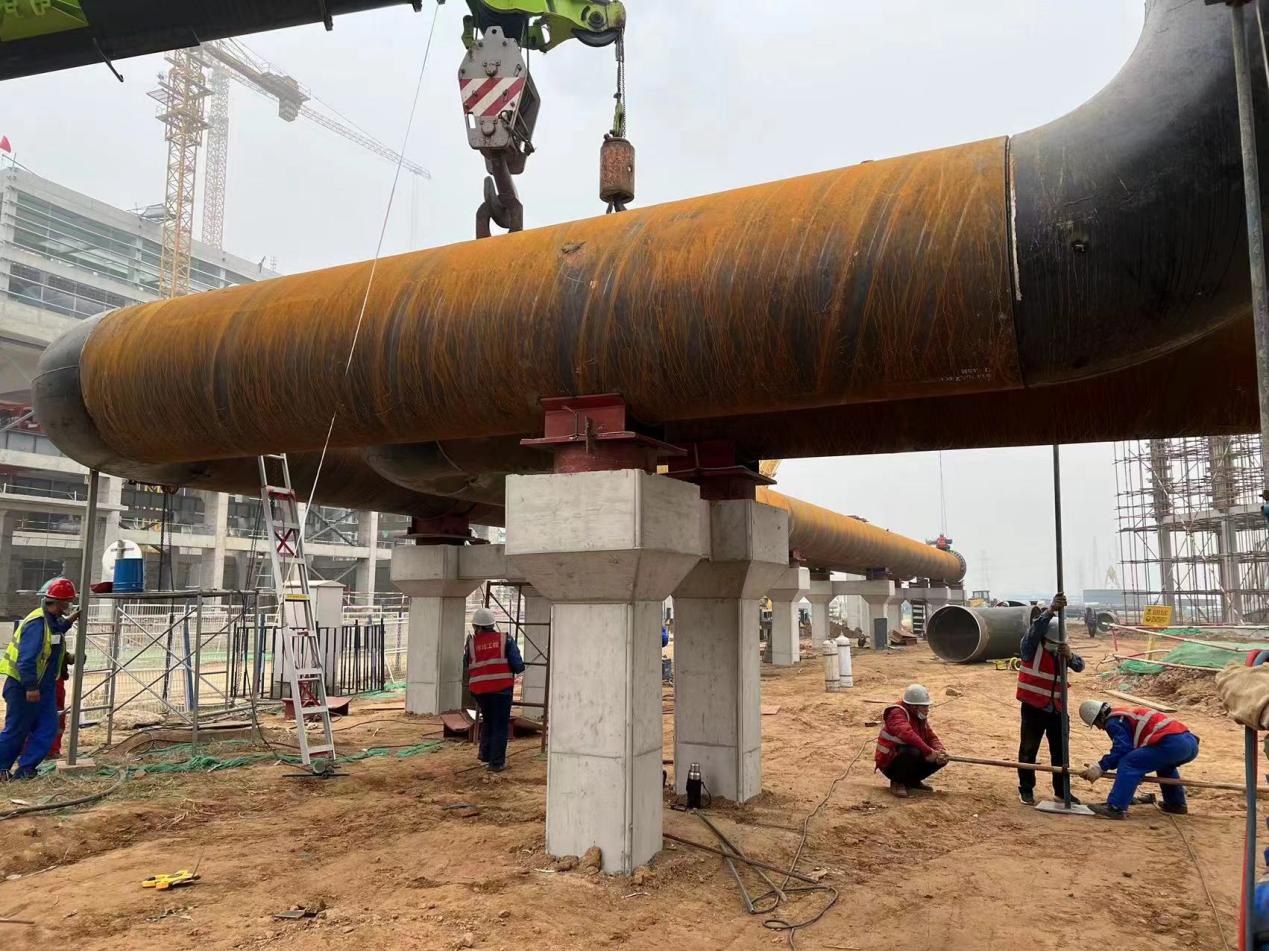

图为热网管道贯通

图为除尘器钢结构吊装中
图为灰斗组合中

图为每天雷打不动的晚间碰头会
