保定项目工作重心转移,决心大战四季度,实现 11月底12#机组整机启动目标发布者:本站 浏览次数:

我公司承揽的保定项目12#机组锅炉安装,自8月29日实现锅炉水压试验节点以来,项目全体施工人员并不敢有丝毫的松懈,因为新的目标节点已经确定,他们将要向下一个目标——本年度11月28日12#机组完成168小时试运发起冲刺!

该机组锅炉安装,其水冷壁是在今年4月2日开吊的,自开吊以来因受设备到货影响,组合吊装一直无法大面积展开,有时甚至是时干时停,进入5月下旬随着设备到货的日趋好转,业主及总包方才看到了希望,由此他们大胆提出尽最大可能力争在8月底实现锅炉水压,接此任务后,我公司高度重视,公司董事长肖海平第一时间亲临现场与项目班子成员共同商讨制定实施方案。

真可谓沧海横流、方显英雄本色!素以“铁军”之称的我山西泰肥人又岂能被困难吓倒?!有条件要上、没有条件创造条件也要上!顾客的需求就是我们的追求!在业主方、总包方的大力支持与协作下,我公司不讲价还价、不计成本得失……,功夫不负有心人,在他们的努力拼搏下,8月29日按照既定目标实现了12#炉水压节点,但与之而来的是,为了确保8月底的锅炉水压,我们对施工的流程也做了相应的调整,这给之后的工作尤其是焊接工作带来了不小的难度也对我方人员的施工技能提出了更高的要求,所采取的成本保护措施加大,投入也成几何倍数增长。现在整个施工现场除了进行水压后的锅炉扫尾工作,如炉膛内部和顶棚的密封、炉前燃烧器的安装、吹灰蒸汽管道组合、铺设顶板、扩容器入口管道支架以及溢流管路支架安装等外,已经将工作的重心转移至该炉配套的电除尘器安装以及脱硝项目上。

日前,脱硝钢结构吊装已经展开,电除尘器墙板安装、花板组合、楼梯平台安装、卸灰平台安装、网格板铺设以及除尘风门组合等正在紧张有序的进行中,大家心往一处想劲往一处使,全体项目人决心大战四季度,用他们的话说:斗酷暑我们实现了锅炉水压,接下来我们将战严寒力保11月底12#机组完成168小时试运目标的实现。

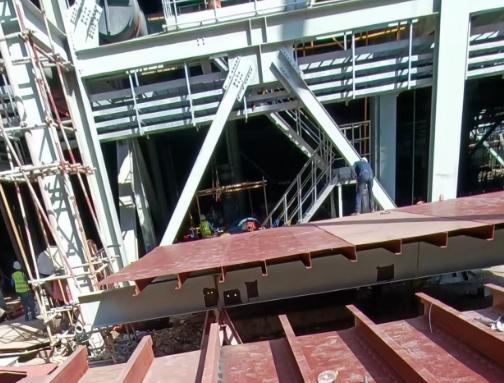

图为  水压后锅炉尾项完善(1)

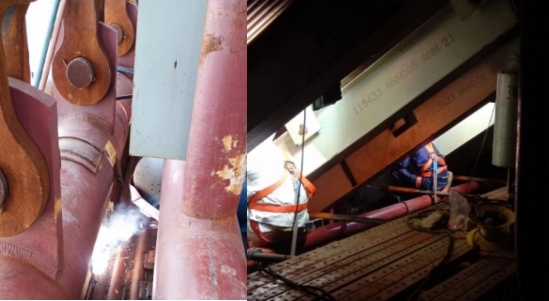

图为  水压后锅炉尾项完善(2)

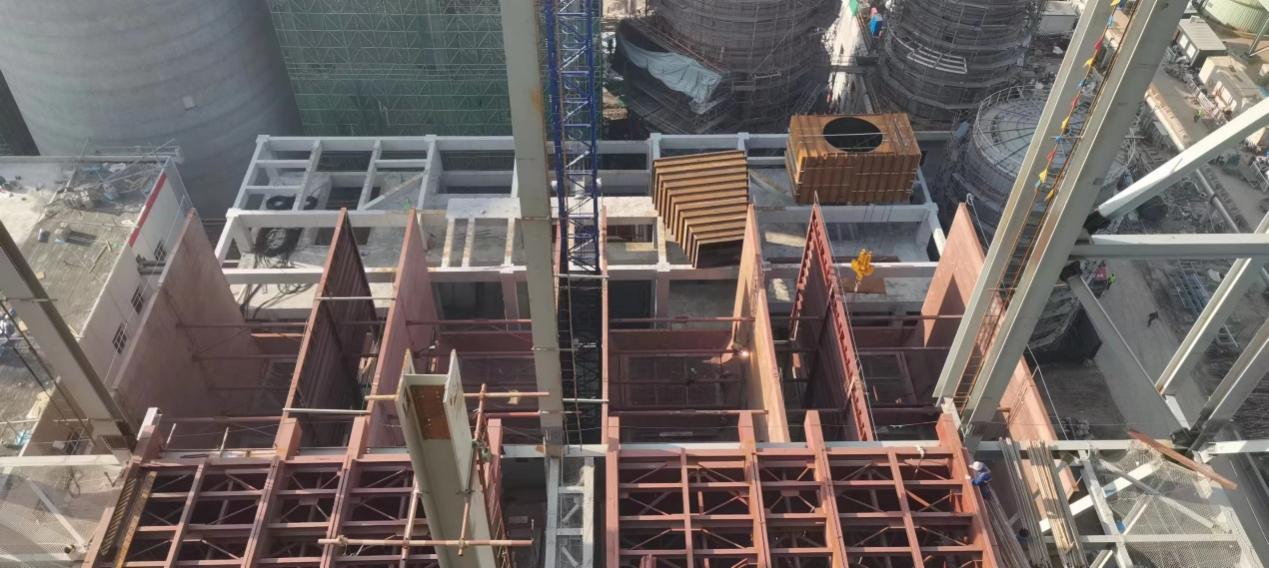

图为  电除尘器前后墙板组合

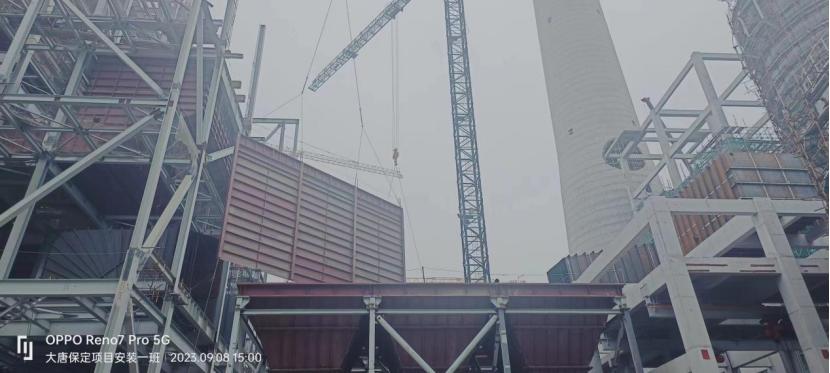

图为  电除尘器墙板吊装


图为   脱销钢架吊装

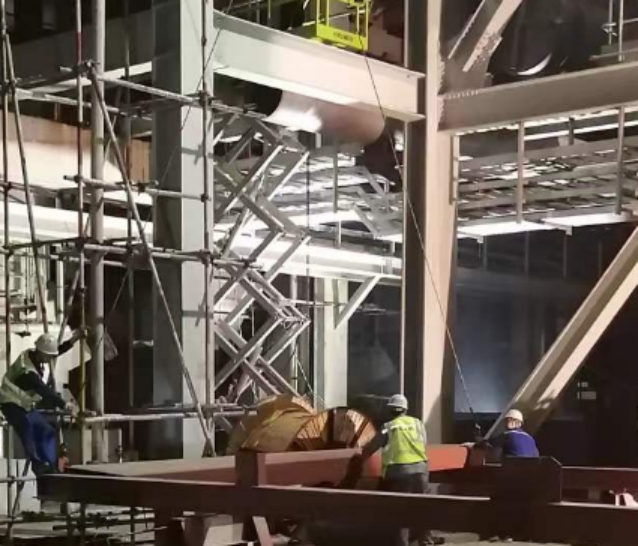

图为  加班加点抢装脱硝钢架

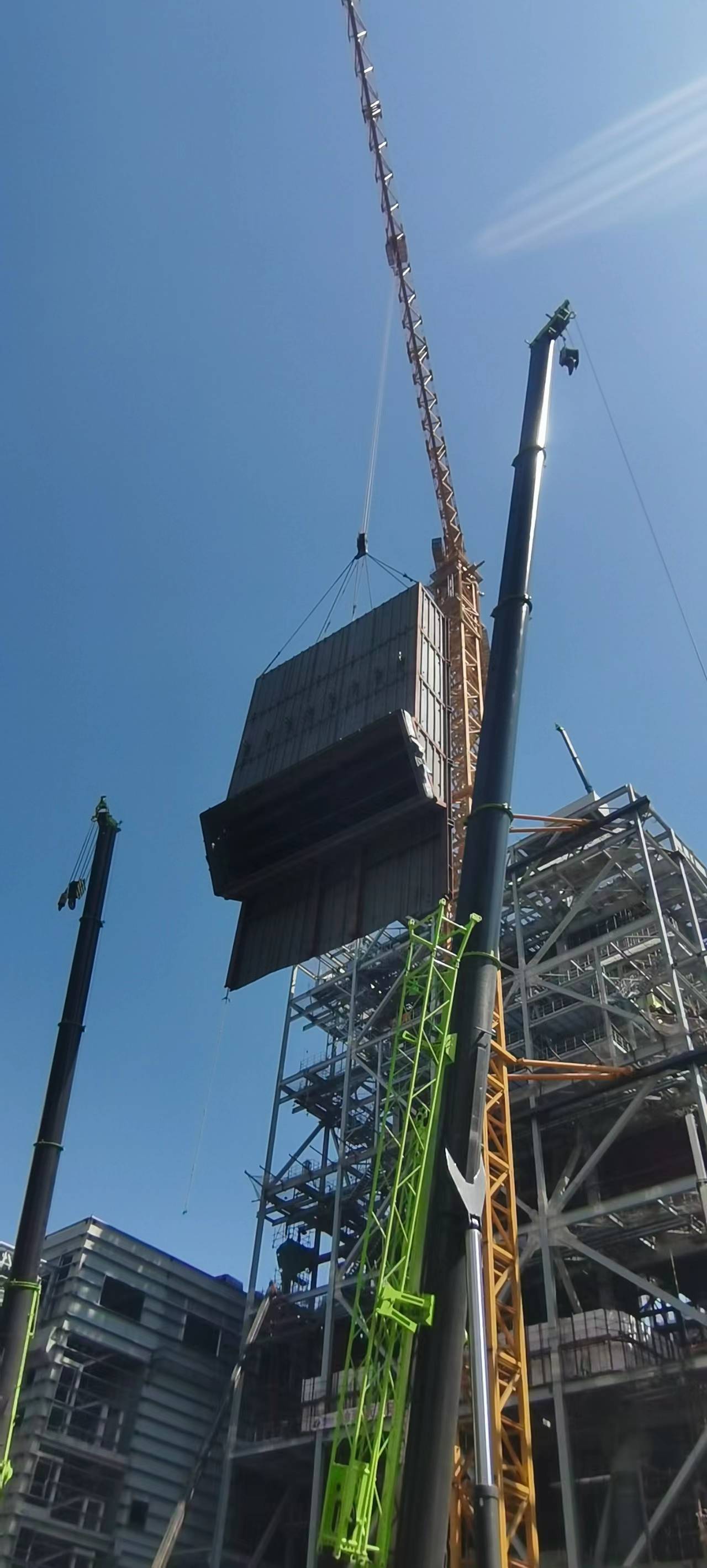

图为  脱硝反应器壳体吊装(1)

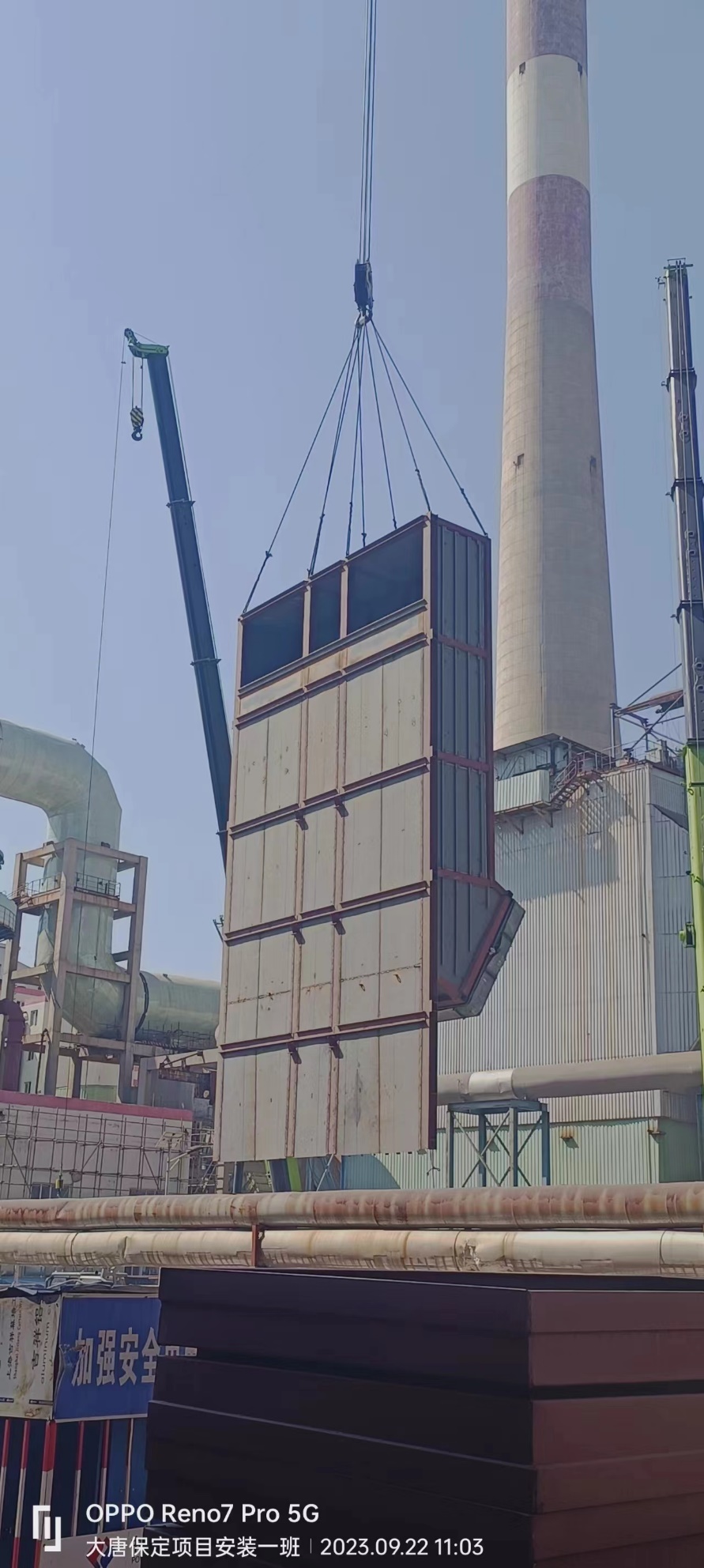

图为  脱硝反应器壳体吊装(2)
