工程快讯:
我公司新近承揽到了新疆哈密2×1000MW高效超超临界间接空冷燃煤机组两台间冷塔吊装项目。该空冷塔采用的是双曲线双层网壳钢结构,且采用双曲线外形,该塔高度210m,直径154.6m,喉部高度165.8m,喉部直径100m,出口直径105m,进风口标高32m,散热器外缘直径165.1m,上部钢结构采用双向斜交空间网格结构,底部采用环基。
钢塔所采用的双曲线双向斜交钢管桁架结构体系,共21层,每一层又分为32榀三角形网格交叉桁架,每一层的32榀三角形桁架相同,共计672榀三角形桁架。为了增加结构的整体刚度,塔周设置6道加强环。塔体采用等腰巨形三角形网格组成且节点为球形,网格高度由9m至13m不等。节点采用相关焊接,局部交汇较多杆件处采用焊接球节点,尚属国内首创。
按照招标文件要求:两台空冷环基基础出零米的时间分别为2023年 11月 16 日、2023年 12 月 26 日,两台空冷钢结构首吊时间分别为2023年 12月 1 日、2024年 03 月 15 日,时间紧、任务重。接此任务后,我公司快速组建了新疆哈密项目部,快速责成专人细化施工方案,公司董事长肖海平指示项目负责人:务必本着以跑步进场、快速施工的理念,尽短时间内配足施工机械、机具材料等各项生产资源,快速完成驻地建设、临时设施等前期准备工作。针对我方施工方案中,每一座间冷塔钢结构吊装其主吊机械为布置在塔内的两台25吨平臂吊,他们主动与土建单位取得联系,现该项目技术人员及拟任项目班子主要成员已赴现场查看土建实施详情并与之沟通联络,以便塔吊基础能在土建实施的同时加以进行,这样有利于我方安装工作的快速展开,实现项目钢结构的首吊。
该钢塔的吊装也将为我公司业绩榜上填上浓墨重彩的一笔!
图为两台钢塔的立体结构示意图

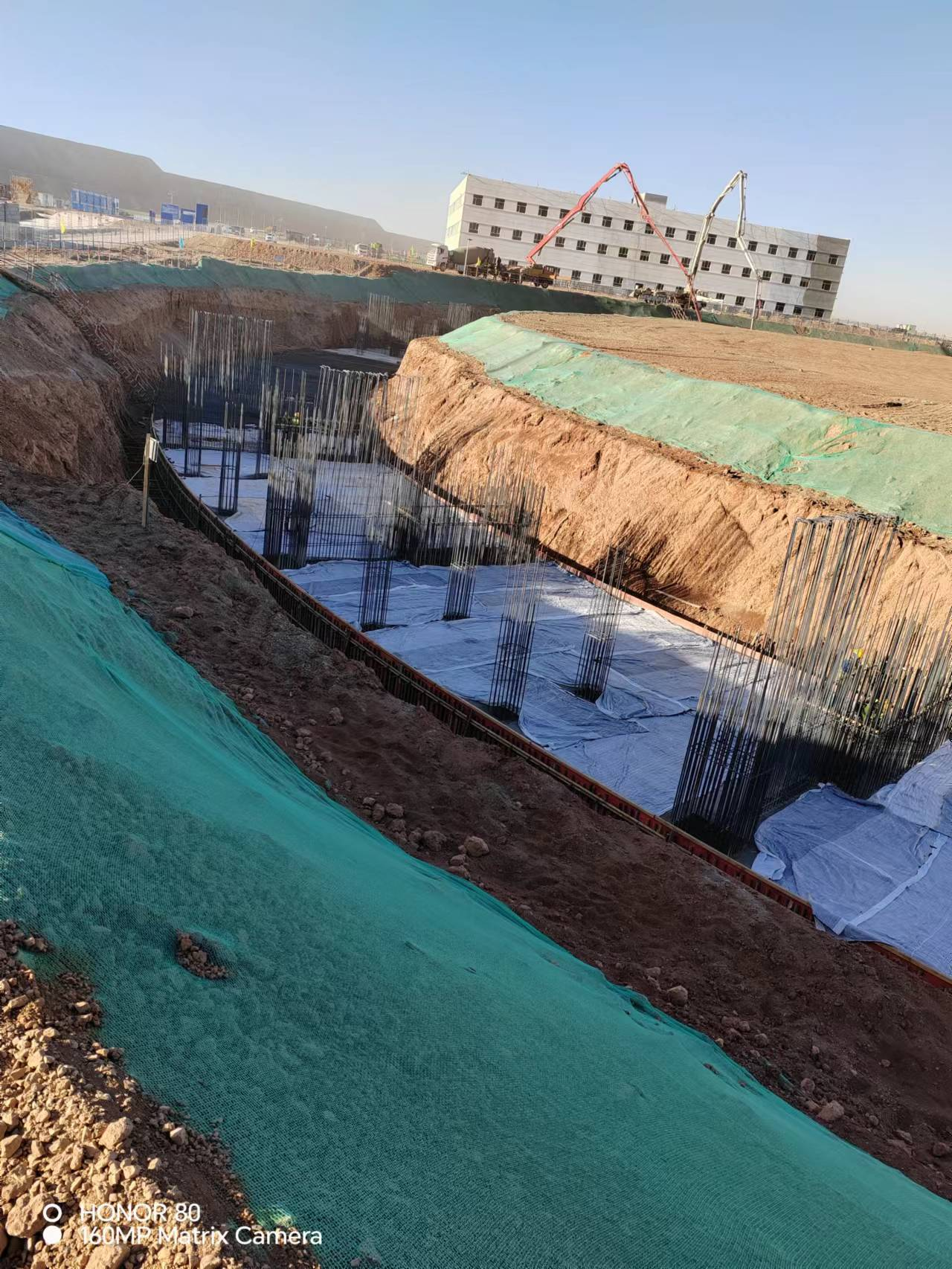

图为 现场土建施工现状

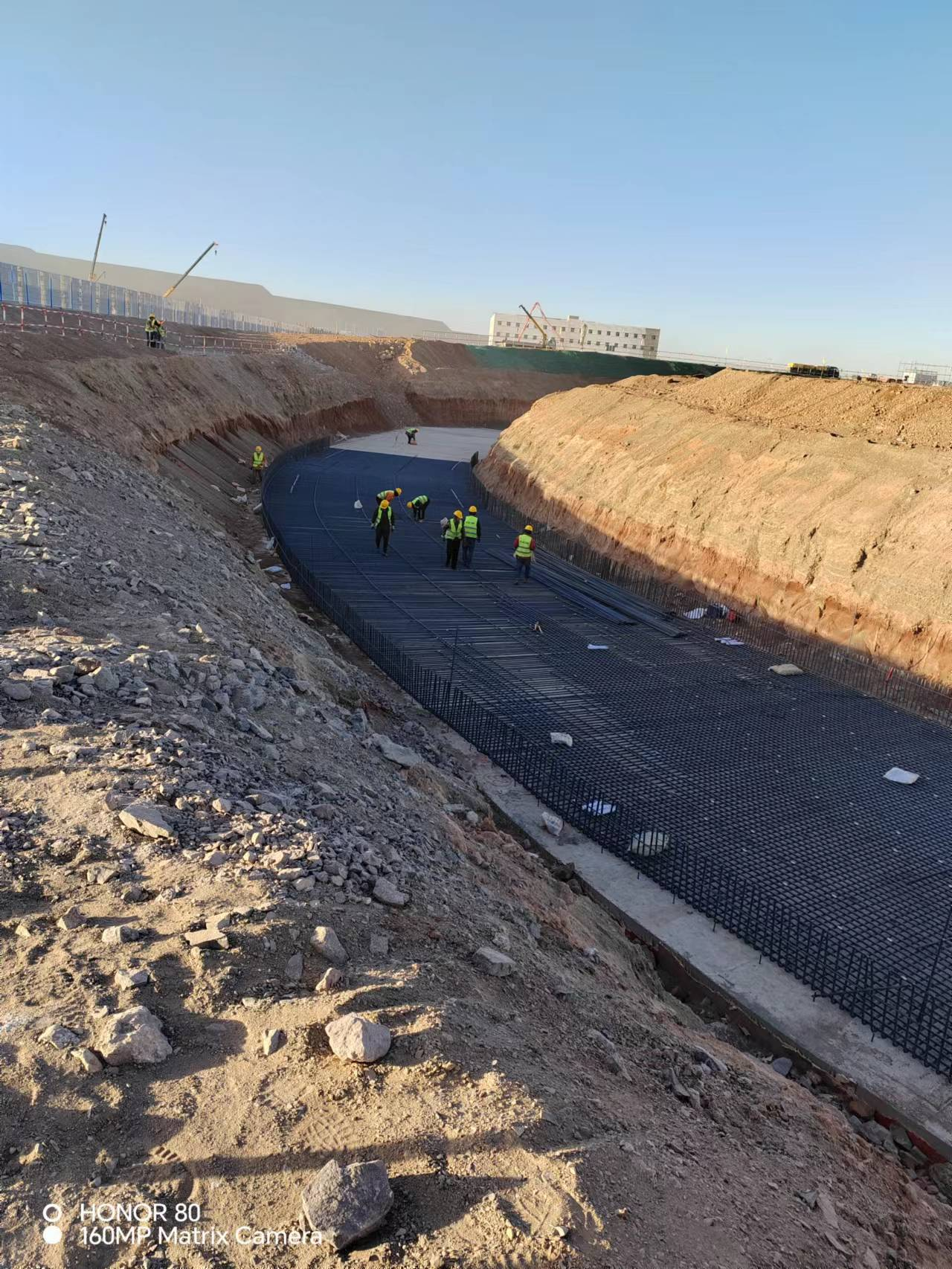

图为 现场土建施工现状
